住在顶楼的人,最怕两件事:
一下雨,天花板渗水、墙角发霉;一入夏,屋面烫脚,屋里像蒸笼。
这次白云某小区的业主就碰到老问题——原屋面老化、裂缝返潮、管根渗水。我们进场后用 8天工期,按「清洗—封堵—排气—防水—隔热—罩光」一步步做,终于把屋顶救回来。
下面不是广告,是一线施工实录。

先看清问题
再动手
老屋面最怕“哪里漏刷哪里”,过半年又裂。
到场先看几处关键位:
屋面整体起灰、青苔、旧涂层脱层
阴阳角、分格缝有细裂
出屋面管根周边湿痕明显
原隔热层闷汽排不出,白天吸热晚上返潮
所以这次方案不是单刷一遍涂料,而是分两层防水+隔热收面:开挖隔段 + 清洗 + 阴阳裂缝封堵 + 安装排汽管 + 屋面三涂一布 + 二遍白色隔热 + 罩光漆

8天完工
不靠堆料靠工序
第一步:清(Day 1)

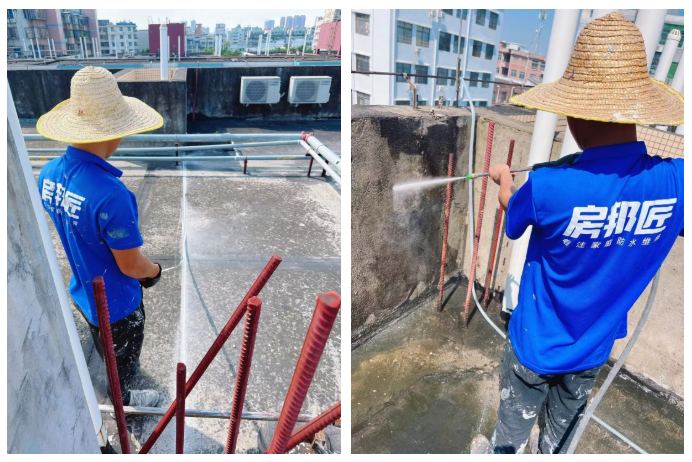

开挖隔段 → 高压清洗 → 疏通排水口 → 晾干
基层不干净,涂层粘不牢,后面全白搭。

第二步:封(Day 2)

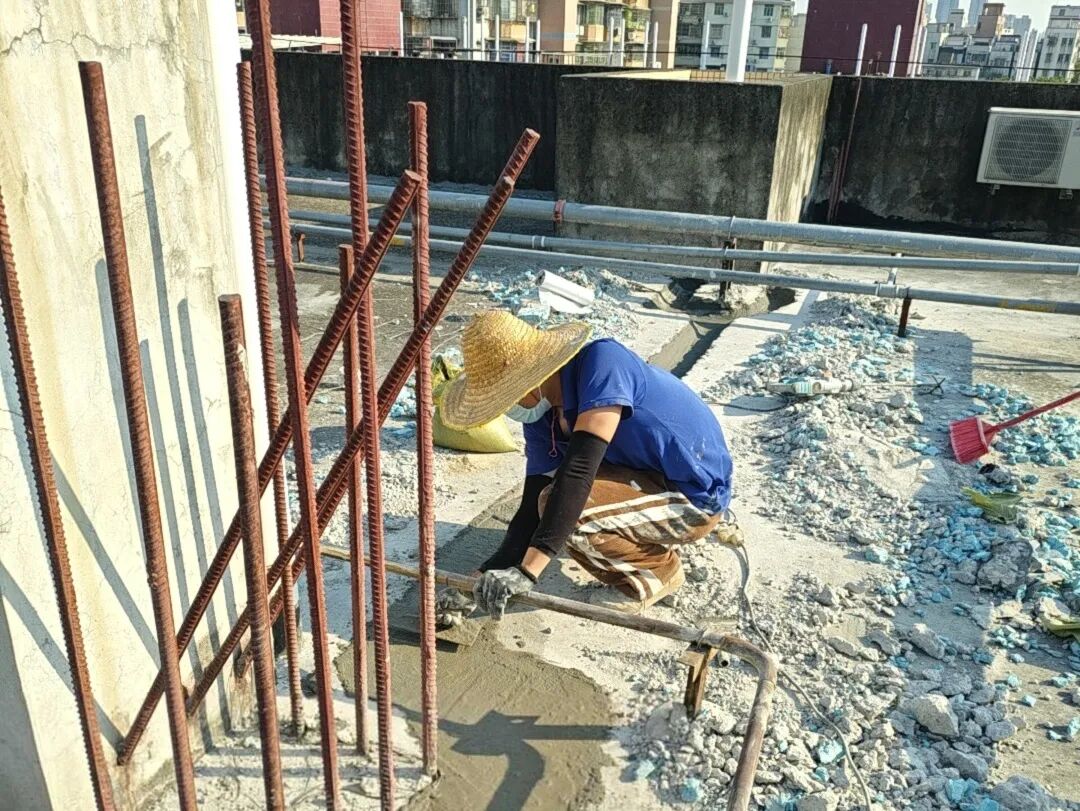

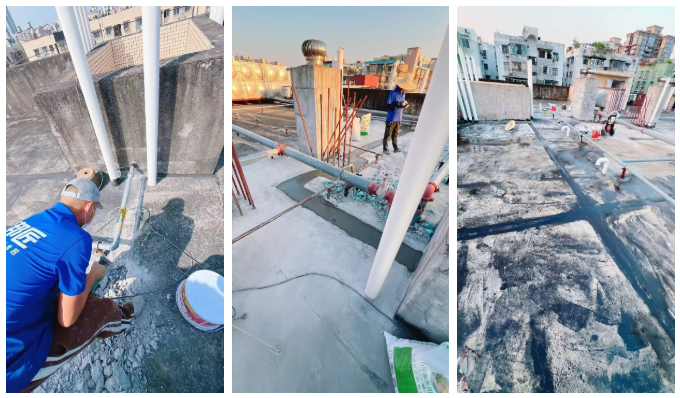

裂缝开槽填堵漏王 → 阴阳角抹圆弧 → 管根密封膏嵌缝
节点是漏水高发区,先封死再刷大面。

第三步:排+刷(Day 3-5)

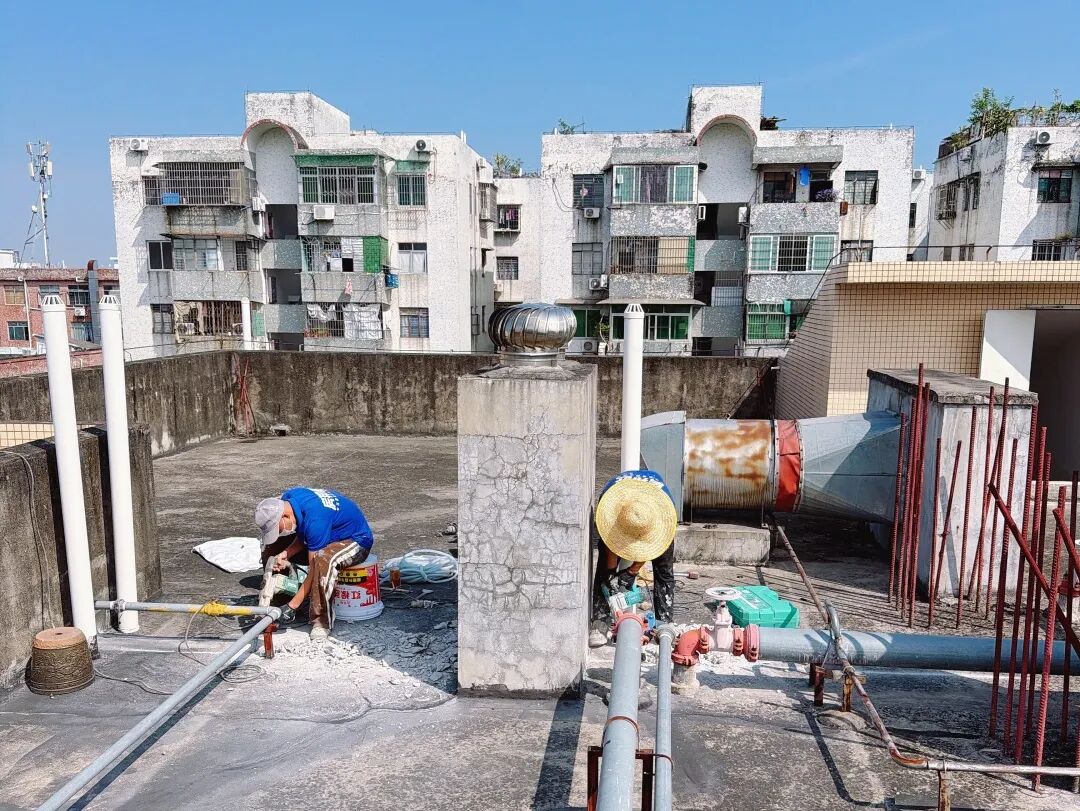

装排汽管:预埋立管、管壁打孔、管根附加层密封。老屋面保温层里有潮气,太阳一晒变蒸汽,没出口就会把防水层顶鼓。这根管子就是屋面的“出气阀”。

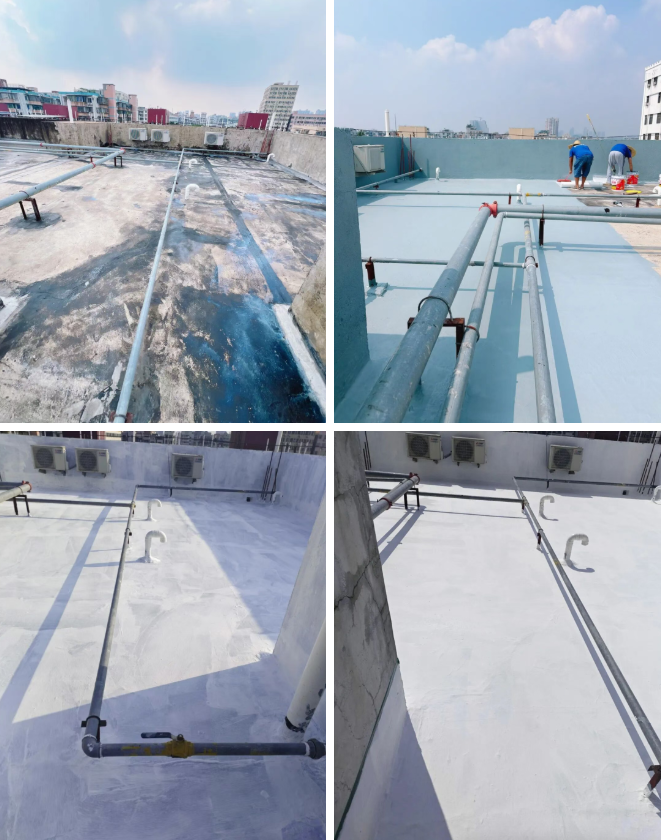

三涂一布:底涂横向刷 → 铺聚酯布赶气泡 → 中涂垂直刷透布 → 面涂十字交叉收面。阴阳角、管根、落水口全部加铺附加层。
口诀:底涂实、布贴平、干透再上涂。

第四步:隔+护(Day 6-8)

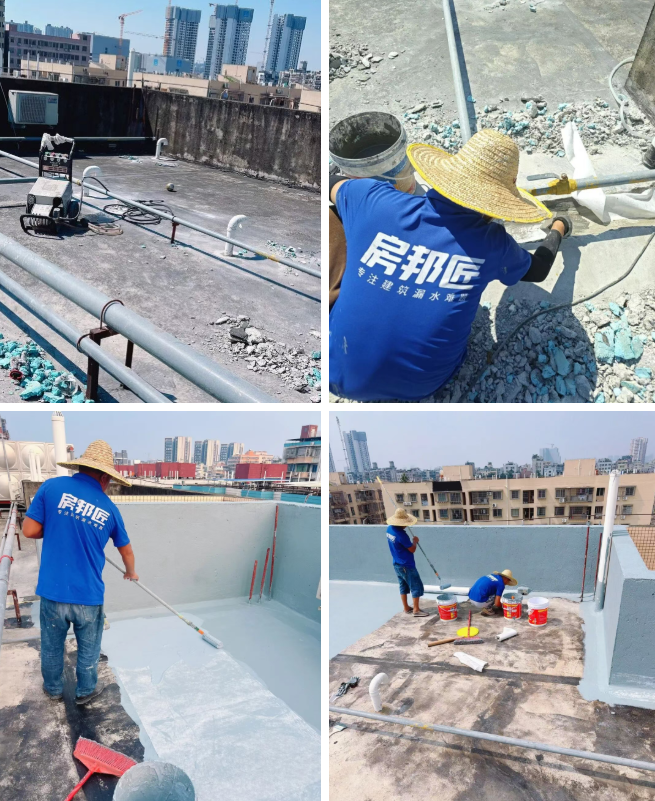

白色隔热两遍 → 罩光漆一遍 → 清场验收
隔热反射阳光,顶楼不闷;罩光抗紫外线,涂层老化慢。

这次施工的
几个关键点
不跳过清洗:基层脏,涂料粘不牢
不跳过错缝:聚酯布搭接够,不然成“补丁”
不忘排汽管:闷汽排不出,防水层迟早鼓
不等“差不多干”:每遍必须表干再叠涂
节点先封再刷大面:管根、阴阳角是最容易漏的地方
写在最后
FANG BANG JIANG
白云这套屋面,8天做完,节点封牢、排气通顺、多层防水加隔热罩光,后续雨季和高温都稳得多。
顶楼不是不能买,是得把“头顶这道皮”做对。
小贴士:小区具体楼栋信息不展开;排汽管数量、闭水时长按现场面积和规范调整即可。
