暑假的校园本该安静,但黄埔区某小学的后勤主任却坐不住——体育馆屋顶每逢下雨就滴滴答答,水珠直接落在羽毛球场的地胶上。开学后孩子们要在这里上体育课、打羽毛球,地面湿滑不仅影响运动,更是安全隐患。
校方只有一个要求:趁暑假完成补漏,绝不能影响开学。我们到场勘查后,给出了“2天完工”的承诺。

勘察
屋顶很新,病根在中间拼接缝

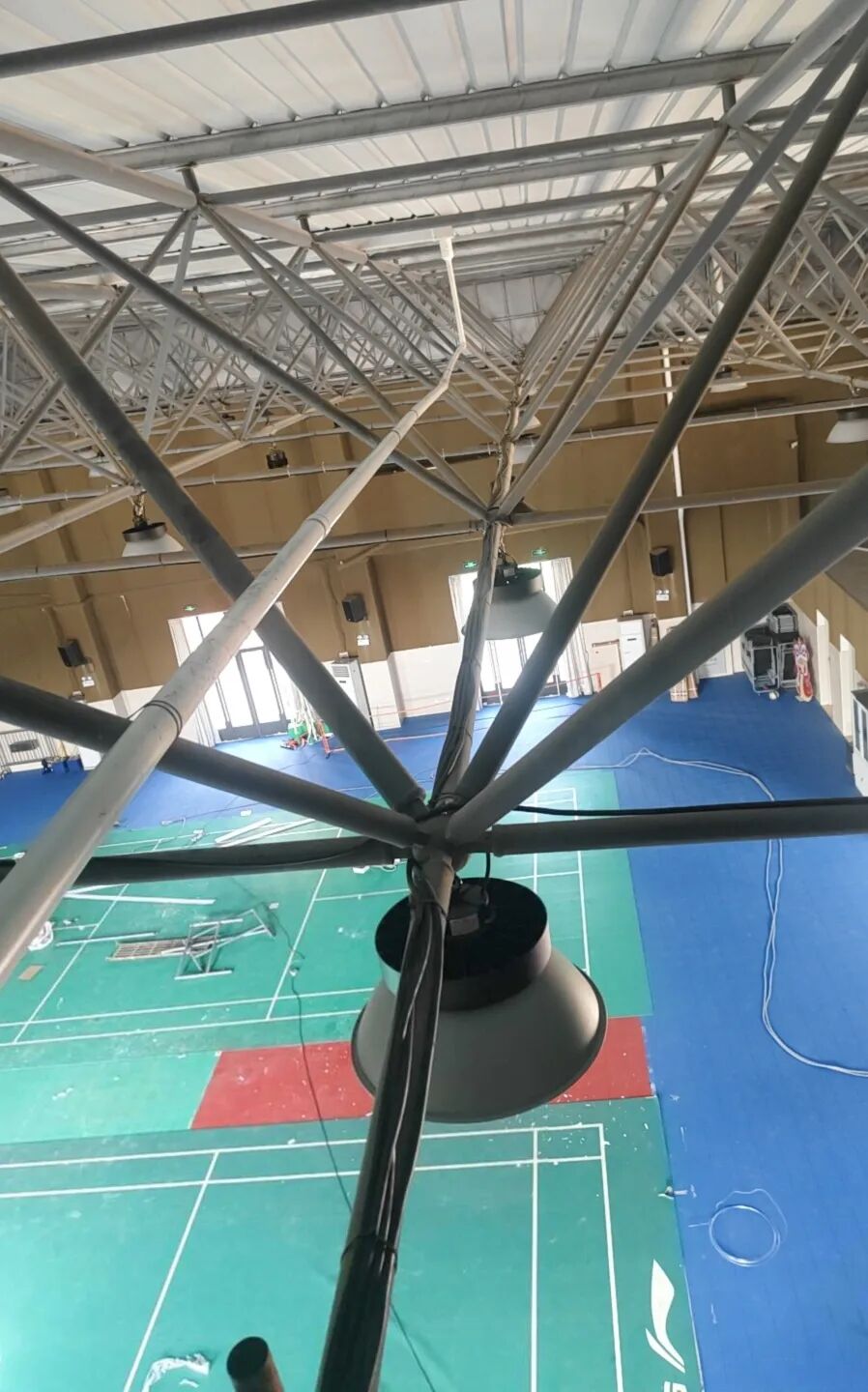

这是一座铁皮瓦(彩钢瓦)屋面的体育馆,日常作为羽毛球场使用。我们在详细排查后发现一个关键情况——整个铁皮瓦屋顶还很新,天沟也没有渗漏痕迹,只有中间某个位置在滴水。
这说明不是屋面老化,也不是天沟排水问题,而是局部施工质量问题:
拼接缝处理不到位:当年搭铁皮瓦时,瓦与瓦之间的搭接缝密封不严、搭接宽度不足或自攻螺钉未打满,留下了缝隙
大雨时水压大:雨水量大时,水会顺着瓦与瓦之间的缝隙倒灌渗入
表现为点状滴水:室内对应位置出现滴水,是典型的搭接缝渗漏特征
彩钢瓦搭接缝本身就是屋面渗漏的头号高发区,若安装时两块板之间搭接不紧、自攻丝没有打满形成空隙,遇到雨水量大没过瓦波时,就容易形成渗漏。羽毛球场地胶遇水易打滑,存在运动安全隐患,必须赶在开学前彻底解决。

方案
安装引流盘+铁皮房按水管引流
针对“屋顶较新、局部拼接缝渗漏”的特点,整体翻新显然不划算。我们给出“疏导为主、密封为辅”的精准方案:
在铁皮瓦屋顶安装引流盘(导水槽),把渗漏点附近窜出的雨水集中收集,再通过PVC管按预定路线引流至地面排水系统;同时对瓦与瓦之间的拼接缝打注灰色结构胶进行密封加固,从源头封堵渗水通道。
为什么这套方案最适合本案?
✔ 精准定位、不动全局:屋顶整体很新,只需对中间渗漏的拼接缝做局部处理,2天即可完工
✔ 疏堵结合:引流盘解决“水往哪儿走”,结构胶解决“缝怎么封”,双管齐下
✔ 符合金属屋面修缮原理:板材搭接缝是渗漏重灾区,需清理后重新做密封处理

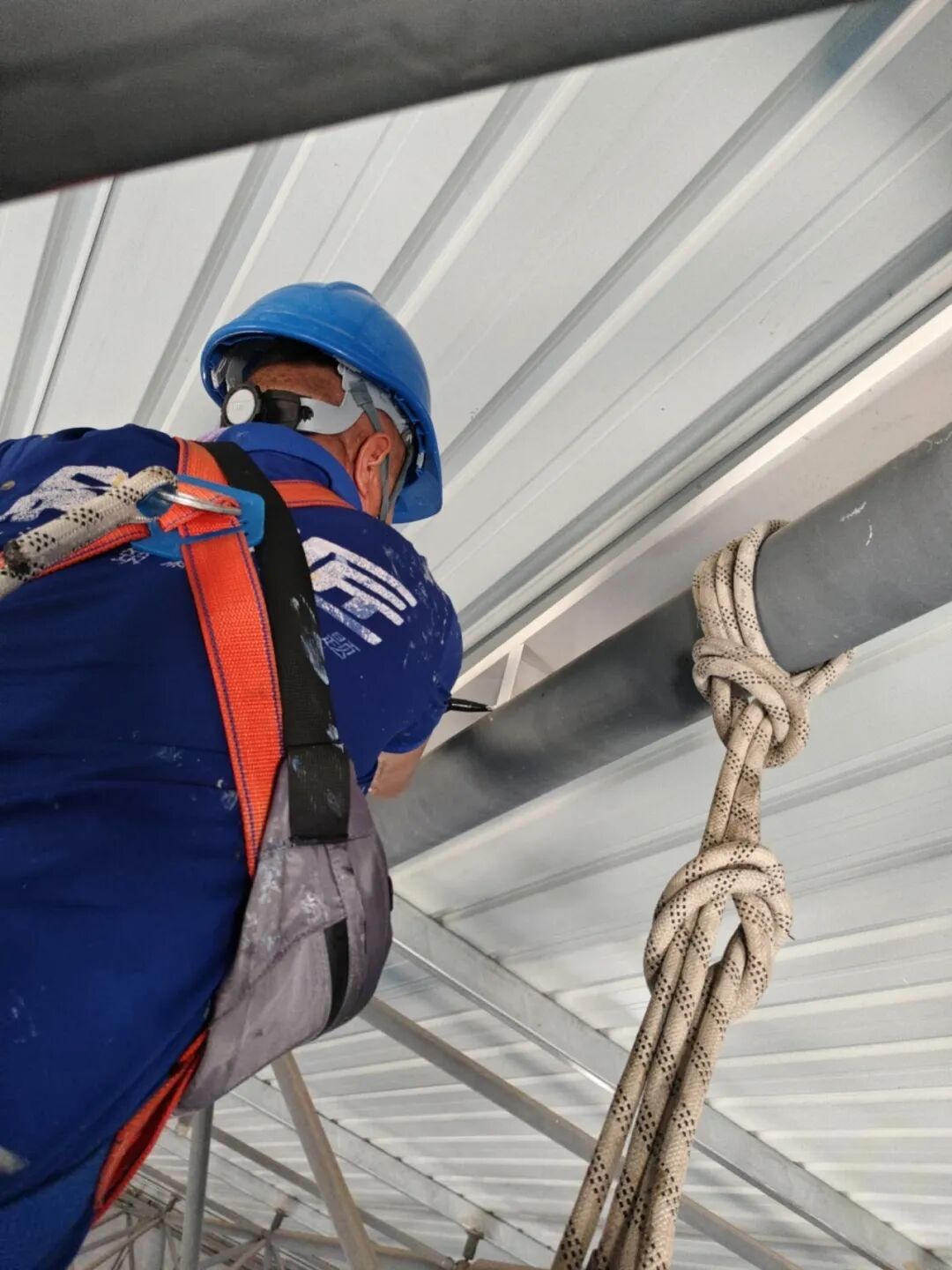

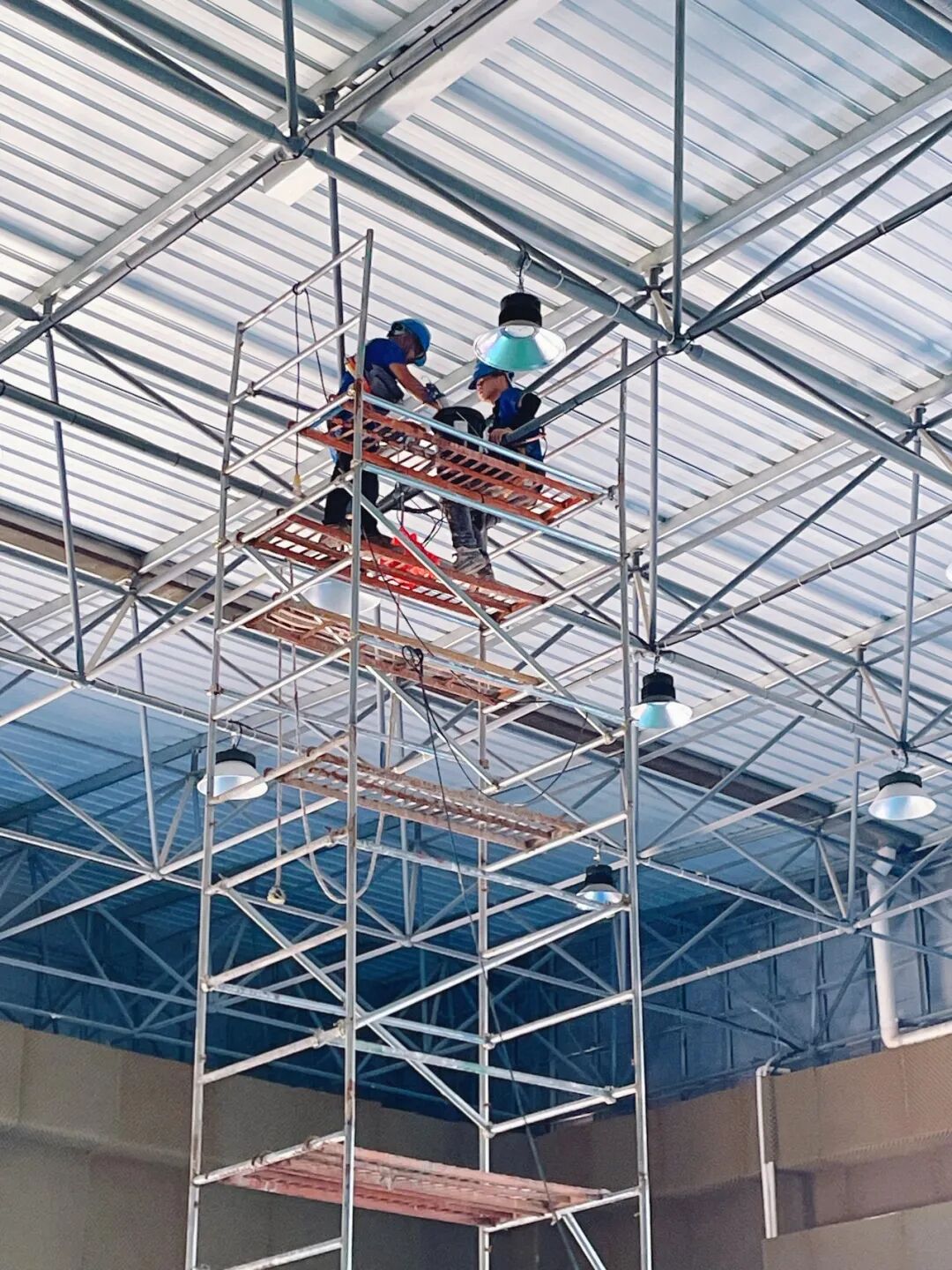

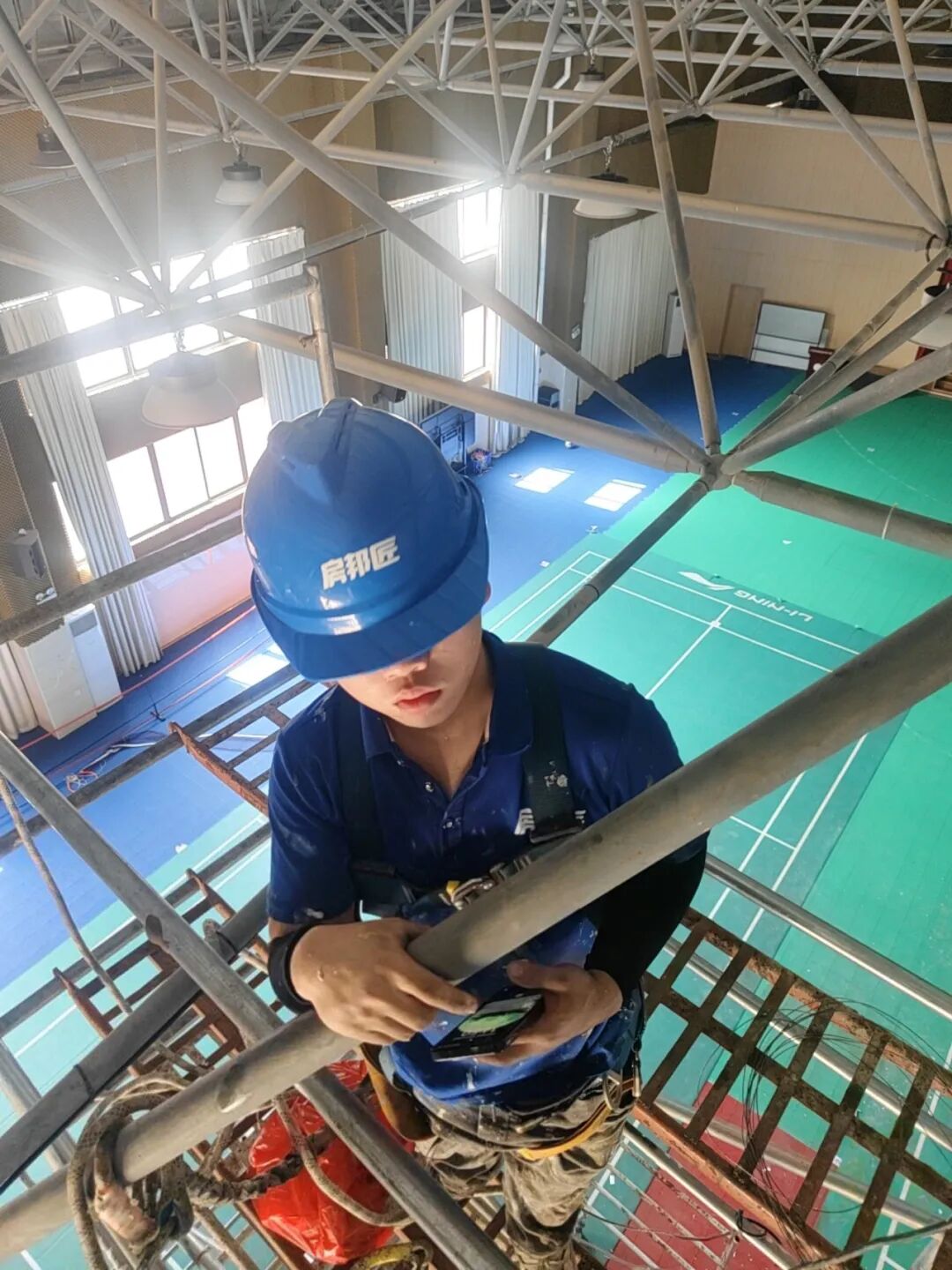

铁皮瓦屋顶属于高空作业,且屋面为金属斜面。师傅全程佩戴双钩安全带,固定在独立安全绳上;屋顶干燥、无6级以上大风时方可施工;单人不上屋顶,两人配合作业。

2天工期
4步交付

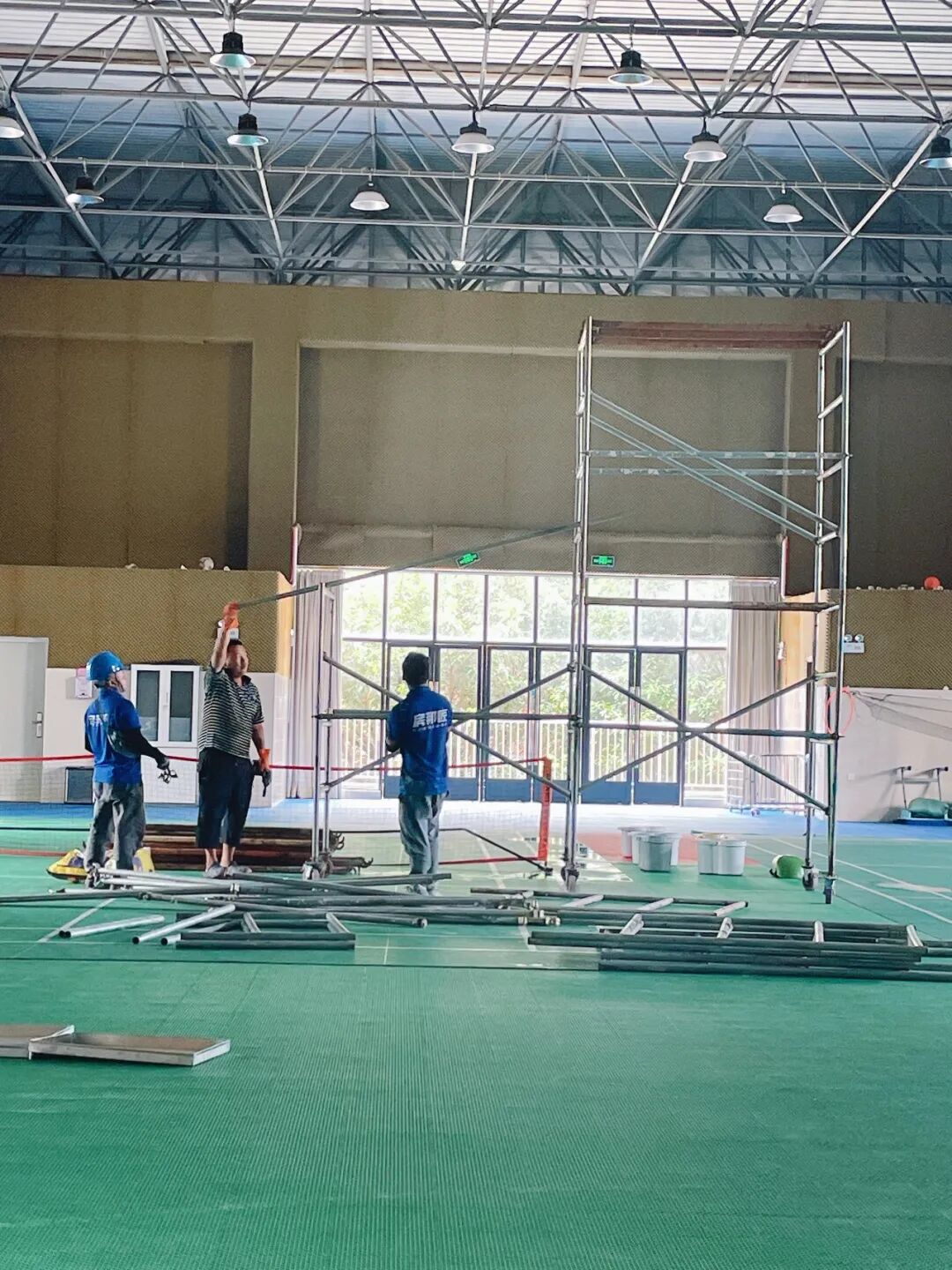

第一步:现场勘查,锁定渗漏拼接缝
沿室内滴水位置反推屋顶对应点,标记渗漏的瓦与瓦拼接缝;确定引流盘的走向和PVC管落水点,确保雨水引出馆外,不影响羽毛球场使用。

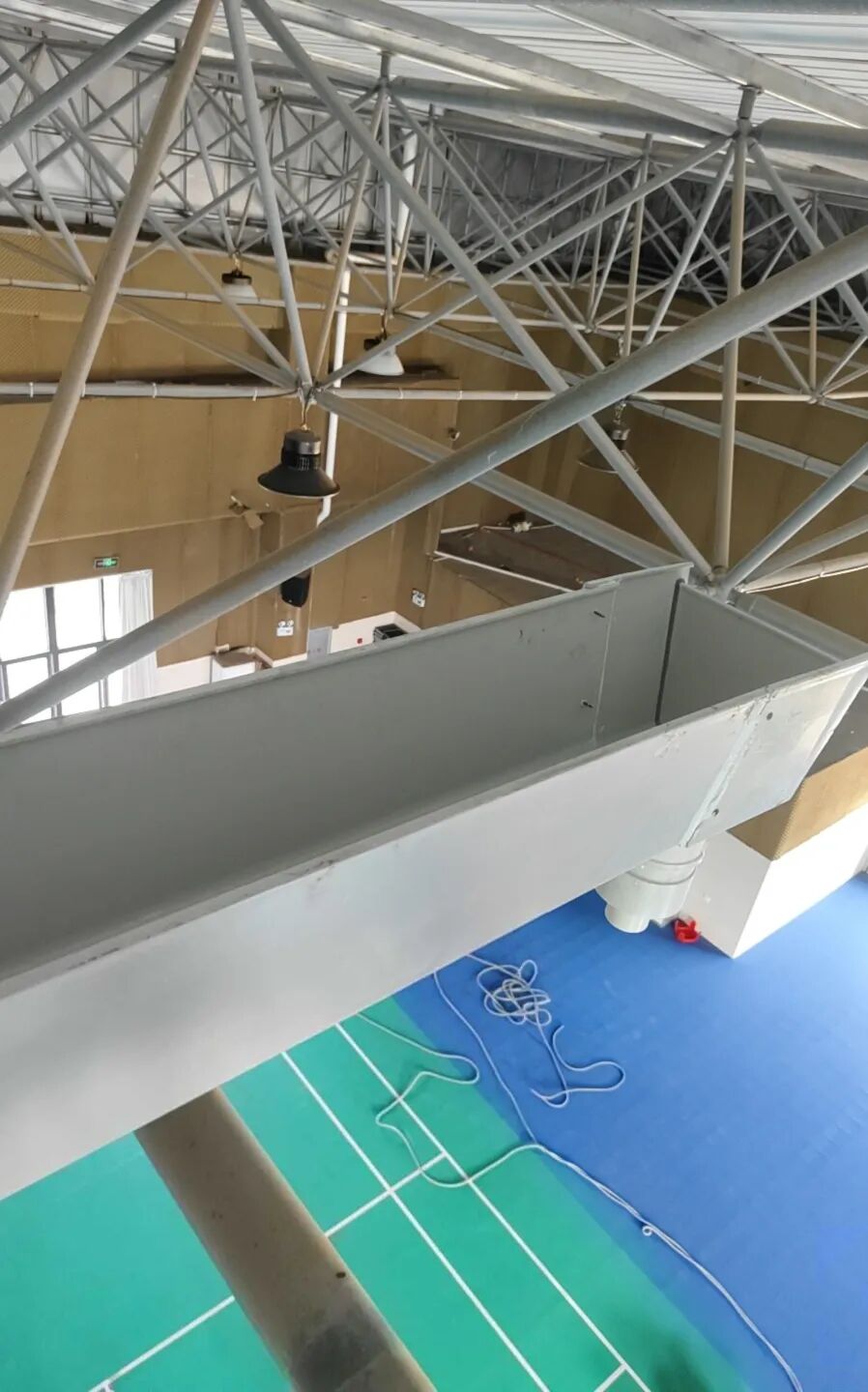

第二步:安装引流盘+PVC管按水管引流
这是整个方案的核心——把“堵”变成“疏”。

按屋面坡度弹线,用自攻螺钉固定引流盘(导水槽),螺钉头部用密封胶封严

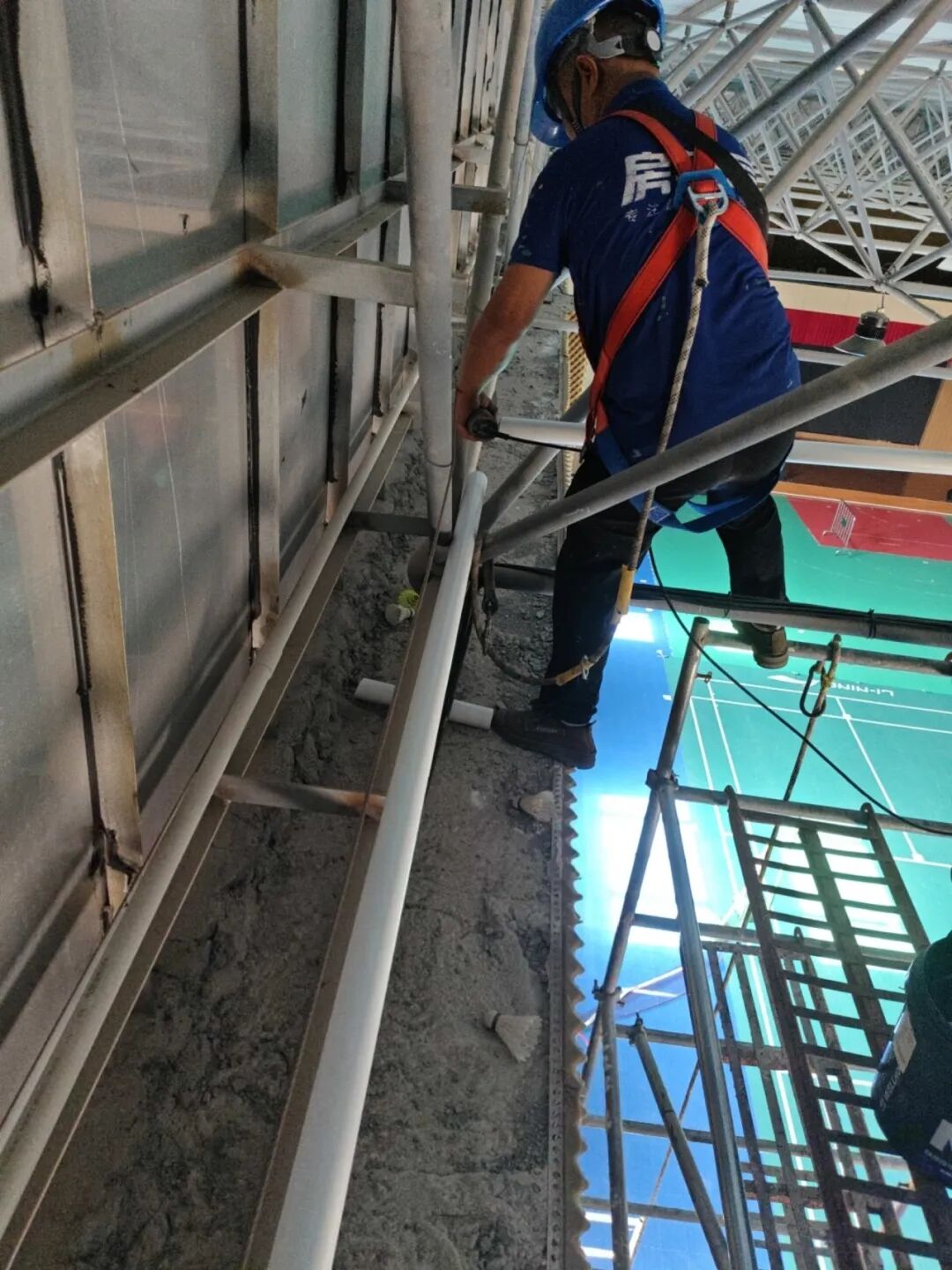

切割PVC管,用胶水承插连接,从屋顶按预定路线向地面排水系统按水管引流
用铁丝辅助捆绑固定,管卡加固,确保管路不松动、不晃动

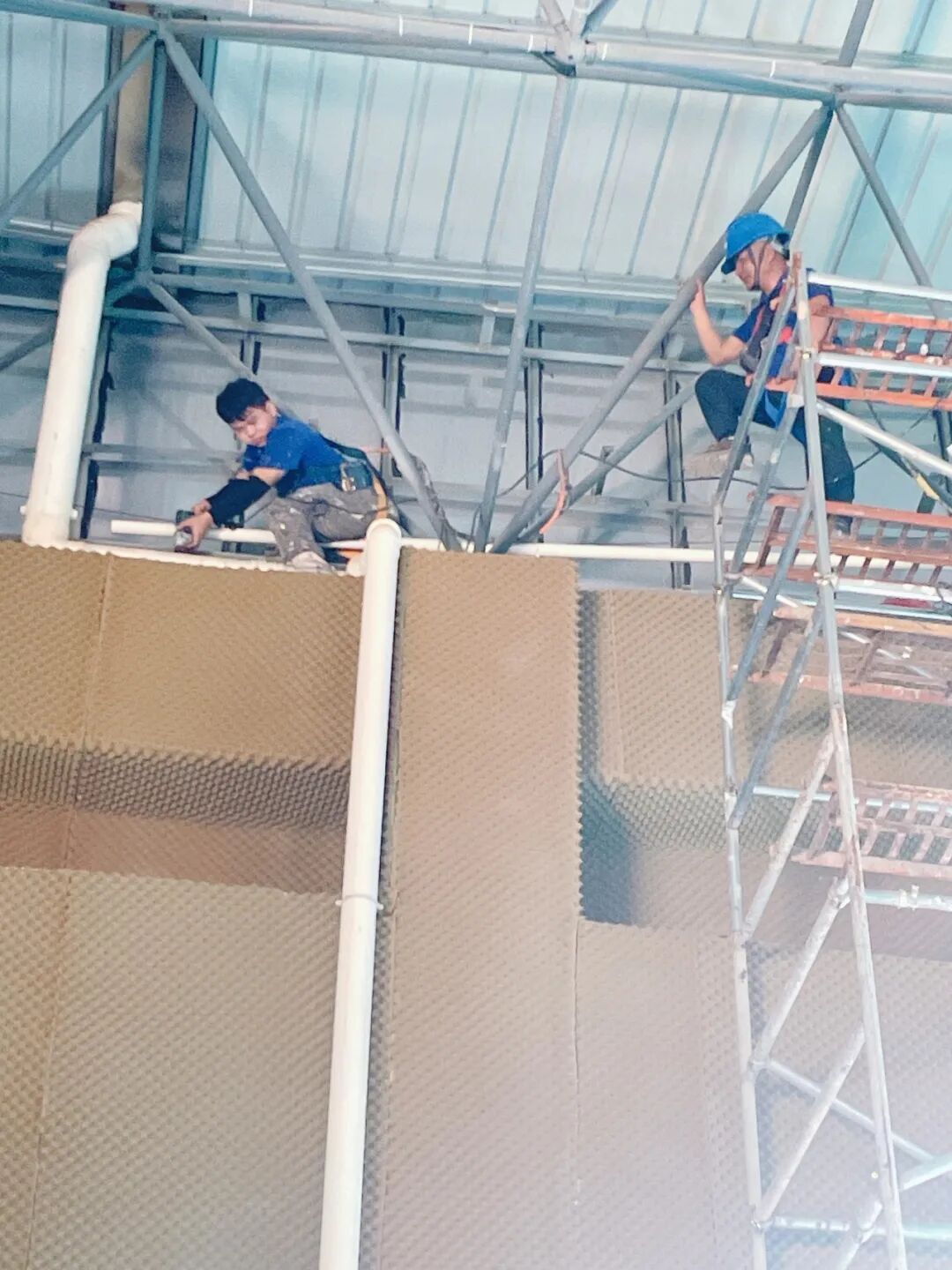

第三步:拼接缝密封+加固
清理渗漏拼接缝原有老化密封材料,对瓦与瓦之间的缝隙打注灰色结构胶进行封闭
引流盘与PVC管的衔接处,用胶水二次加固
薄弱环节用铁丝捆绑辅助固定,防台风天气松动
第四步:通水试验与验收
人工淋水模拟大雨,室内同步观察
确认原滴水点无渗漏、无滴水

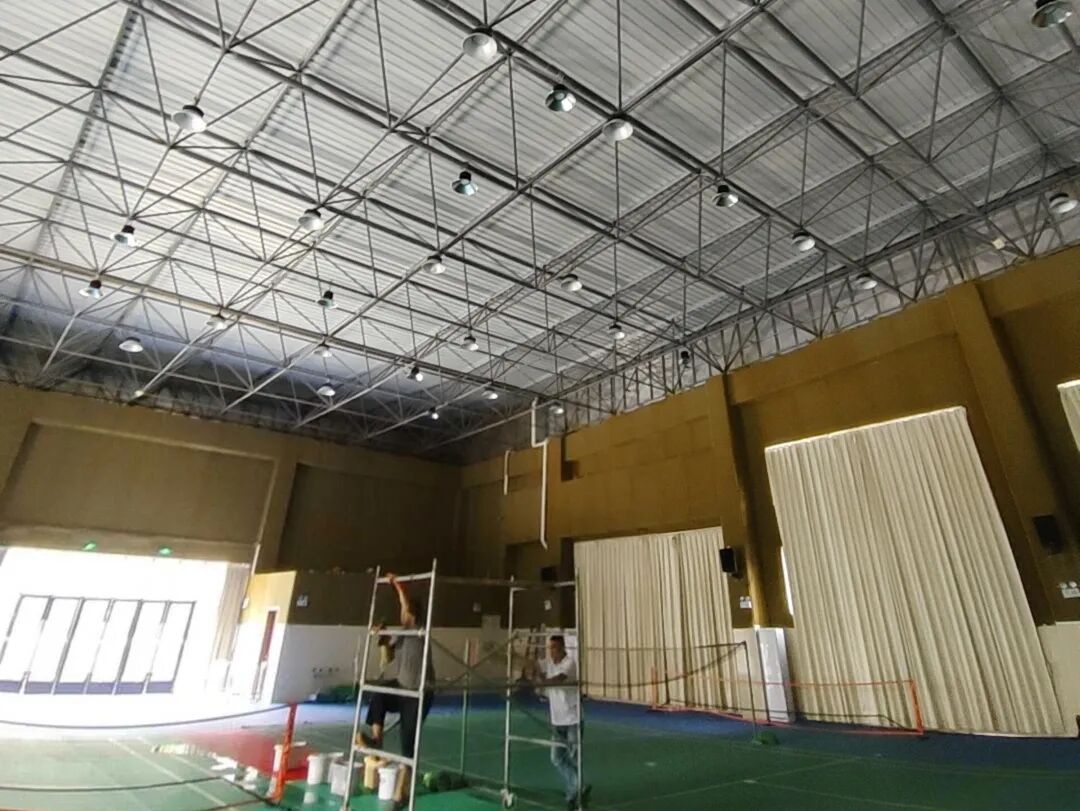

清理现场,与校方共同验收签字
整个施工仅用2天——第一天完成引流盘与PVC管路安装,第二天完成拼接缝结构胶密封、铁丝加固与通水验收,开学前圆满交付干爽羽毛球馆。

为什么
“引流+局部密封”最适合本案?
精准施策:屋顶整体很新,病根就在中间那道拼接缝。整体翻新是“杀鸡用牛刀”,局部引流+密封才是“对症下药”。
抢赢暑假窗口:学校体育馆只能寒暑假施工,引流方案2天闭环,完美匹配开学倒计时。
性价比高:相较于大面积翻新,局部精准修缮成本大幅降低,且对羽毛球场地胶、划线、灯光系统零影响。

写在最后
FANG BANG JIANG
铁皮瓦屋顶维护小贴士
每年雨季前后各检查一次,重点查看搭接缝密封胶是否开裂
发现拼接缝渗水尽早处理,避免小缝变大缝、雨水长期浸泡导致锈蚀扩大
屋面勿随意踩踏、钻孔,每一次破坏都可能制造新的渗漏点
大风大雨后及时排查,发现问题联系专业团队处理
我们是谁?
广州本地防水补漏服务团队,专注彩钢瓦、铁皮瓦、锌瓦防水补漏,承接学校、厂房、仓库、体育馆等金属屋面渗漏修缮。免费上门勘察、免费出方案及预算,防水工程正规合同质保。
如遇铁皮瓦屋顶漏水困扰,欢迎联系我们。抓住暑假黄金窗口期,开学前交付干爽场馆。
高空作业有风险,铁皮瓦屋顶补漏务必聘请有资质的施工团队,安全第一。
