不拆花基不挪植被,照样治好别墅漏水
发布时间:2026-07-22 点击数:3

广州最近的几场暴雨,又把不少别墅业主“浇”醒了。

上周越秀区一位业主的情况很典型:家里墙面起皮、楼梯间常年潮湿,之前找人看过,有说是外墙问题的,有说是管道问题的,折腾几轮都没解决。师傅上门一查,真相让人意外——病根在5楼的户外大平台,4楼只是“受害者”。

找准源头,事情就成了一半。

为什么

不给大平台做全面防水?

很多人第一反应是:“既然平台是源头,那就把整个平台的防水层掀了重做。”

听起来干脆,但这家业主的情况不适合这么干。

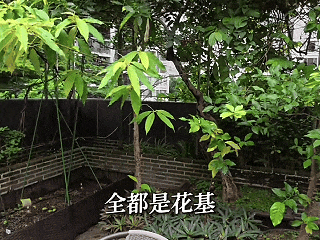

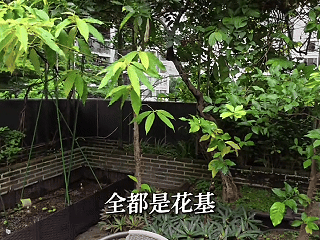

你看这个平台——四周全是花基,里面种满了花草植被。要做全面防水,意味着花基得全部拆掉、植被要移走、覆土要清运、旧的防水层和砂浆层要凿除……光拆和清运的人力物力就够呛,更别说移栽回来的成活率和恢复周期。

成本高风险大,收益却不成正比。 所以我们给的判断是:不做全面翻新,走"精准治理"的路子

为什么

要在水沟位置开挖?

平台的积水,大多从地砖缝隙渗下去,积聚在地砖底下的砂浆层里。时间一长,砂浆层变成“蓄水池”,水顺着结构薄弱点往下窜,4楼天花、楼梯间就跟着遭殃。

我们的做法是——在水沟位置开挖,重新做一道防水层。

原理其实朴素:在主要窜水路径上重建一道隔水屏障,把水挡在外面。建筑工程防水的核心思路就是“防、排、截、堵”四结合,开挖水沟相当于“截”+“堵”双管齐下,比到处糊要高效得多。

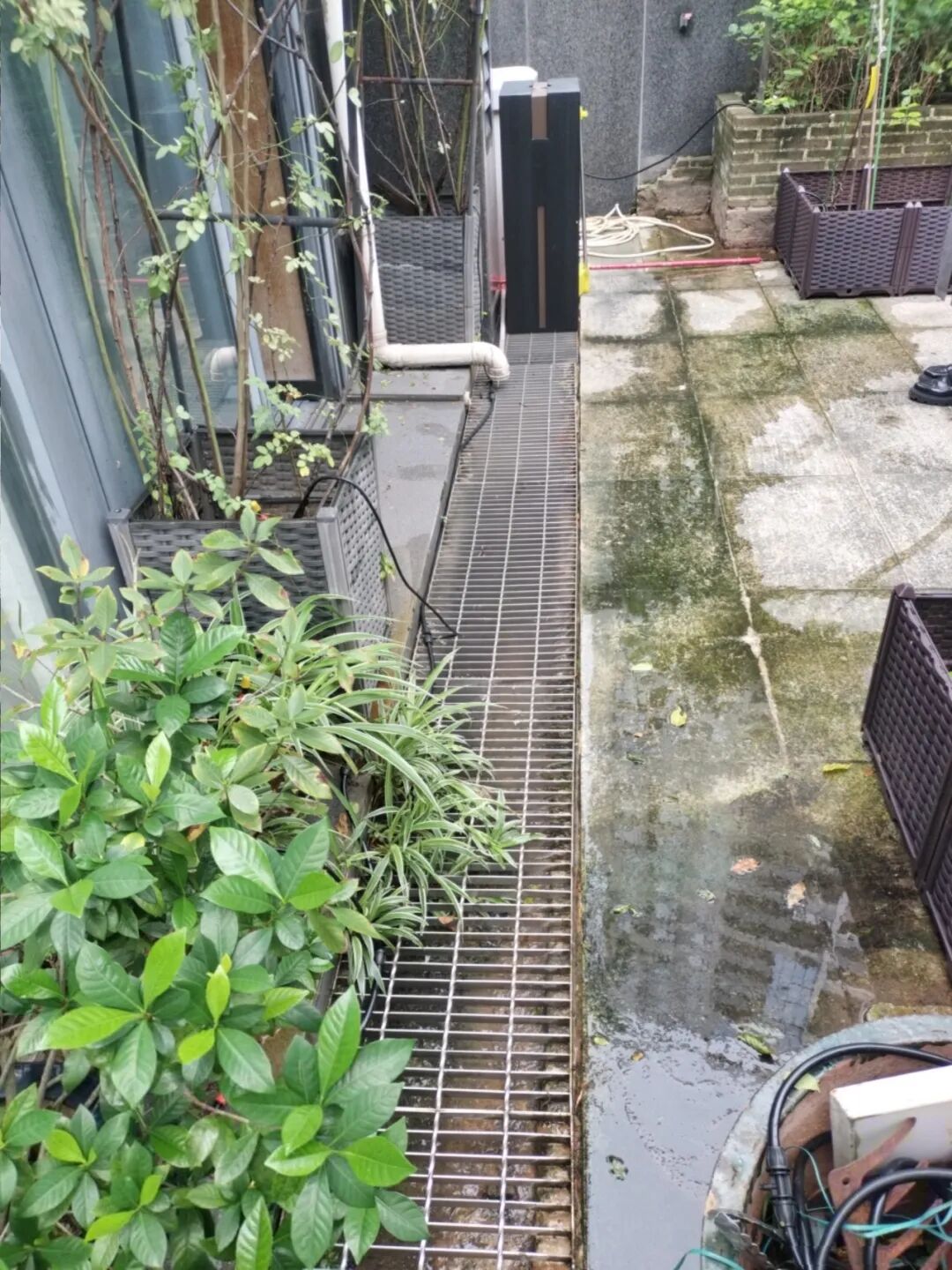

640 (6).jpg

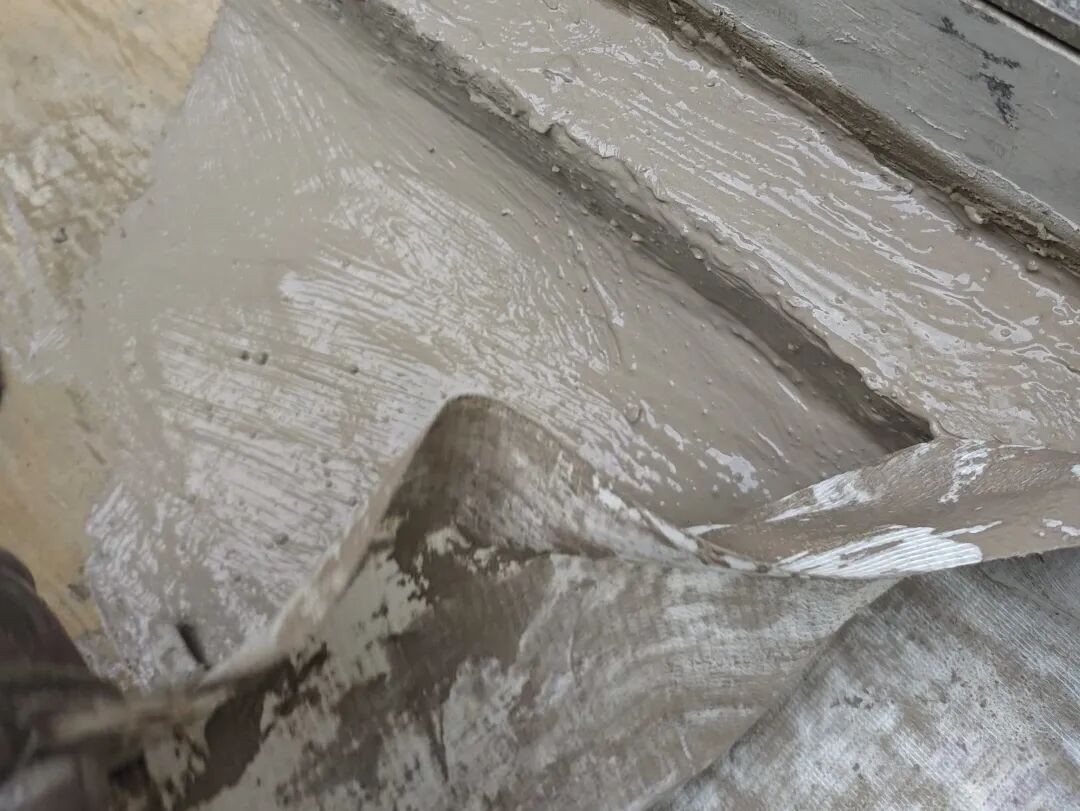

材料也有讲究:先用堵漏王快速止水封缝,再涂刷JS防水涂料,中间加铺聚酯布做增强层,形成“涂料+布+涂料”的复合结构,抗拉又防裂。水泥沙负责找平恢复,保护膜把周边植被盖好,垃圾袋、吸尘器维持现场清洁。

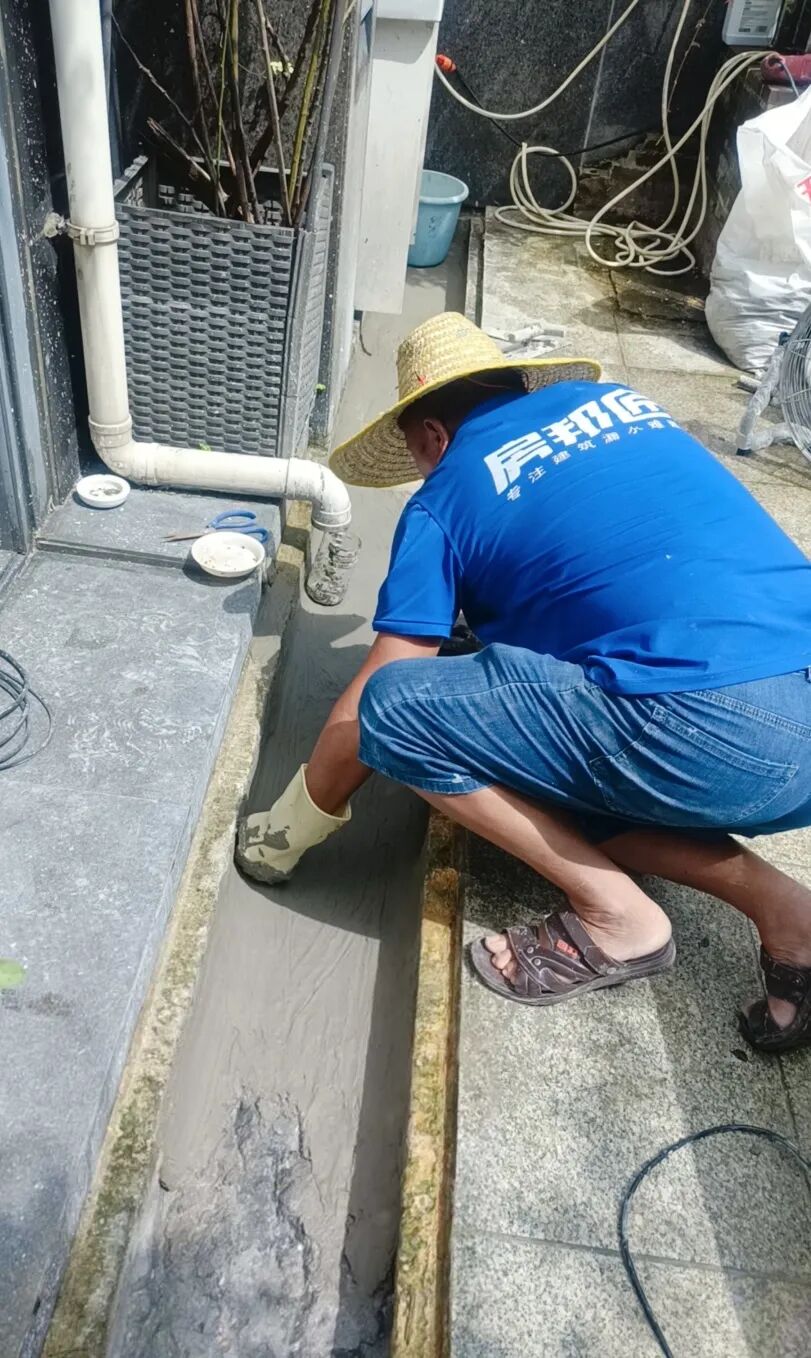

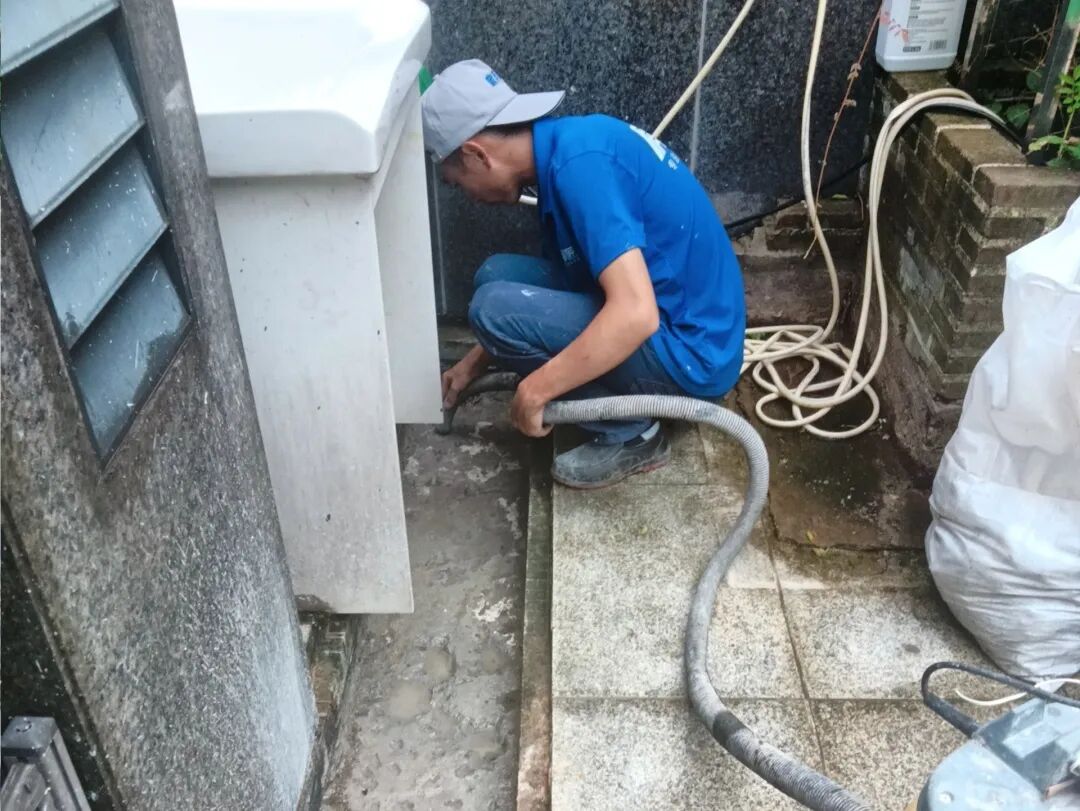

640 (1).jpg

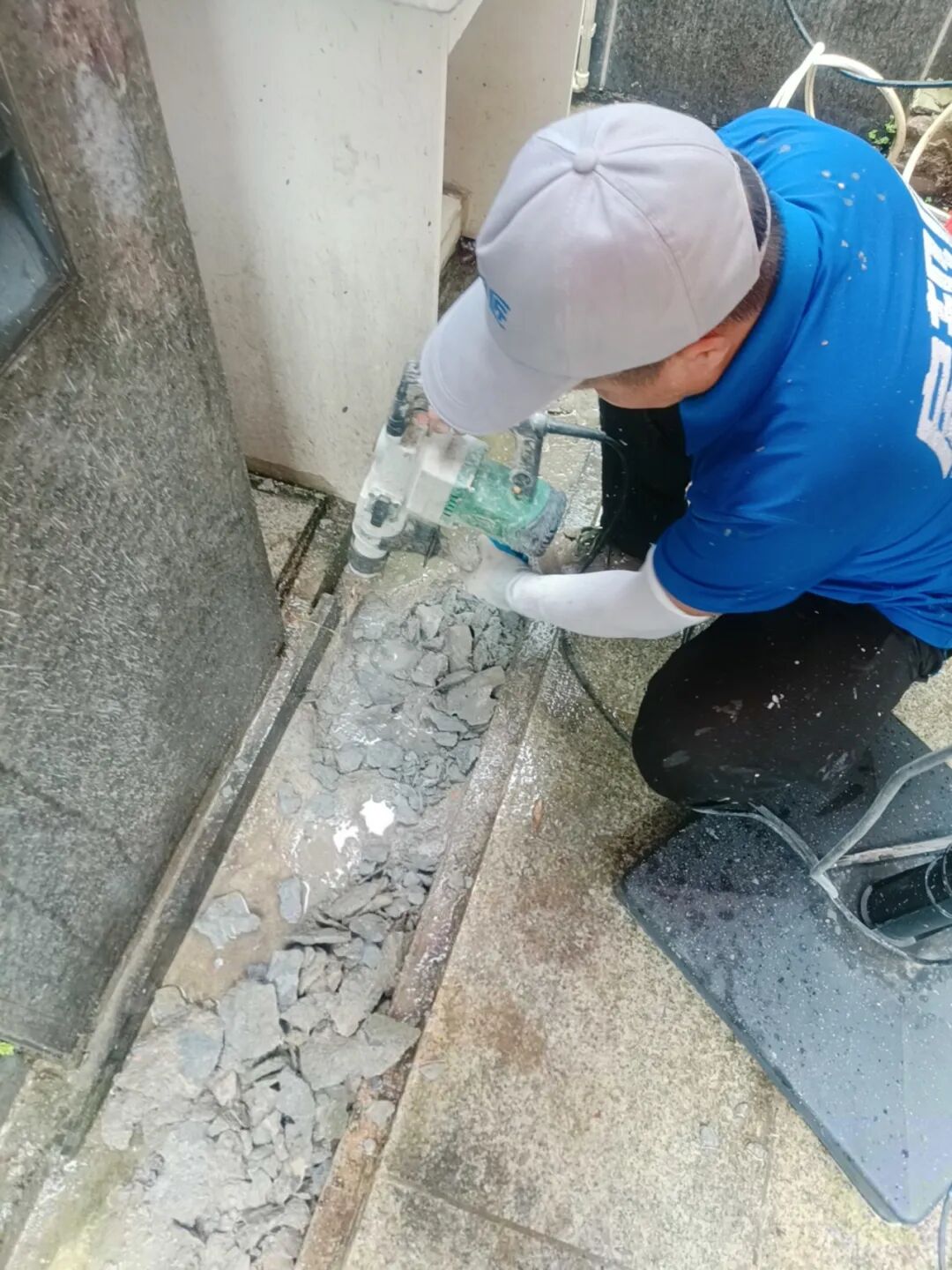

640 (2).jpg
640 (3).jpg

点睛之笔

增设两路以上二次排水

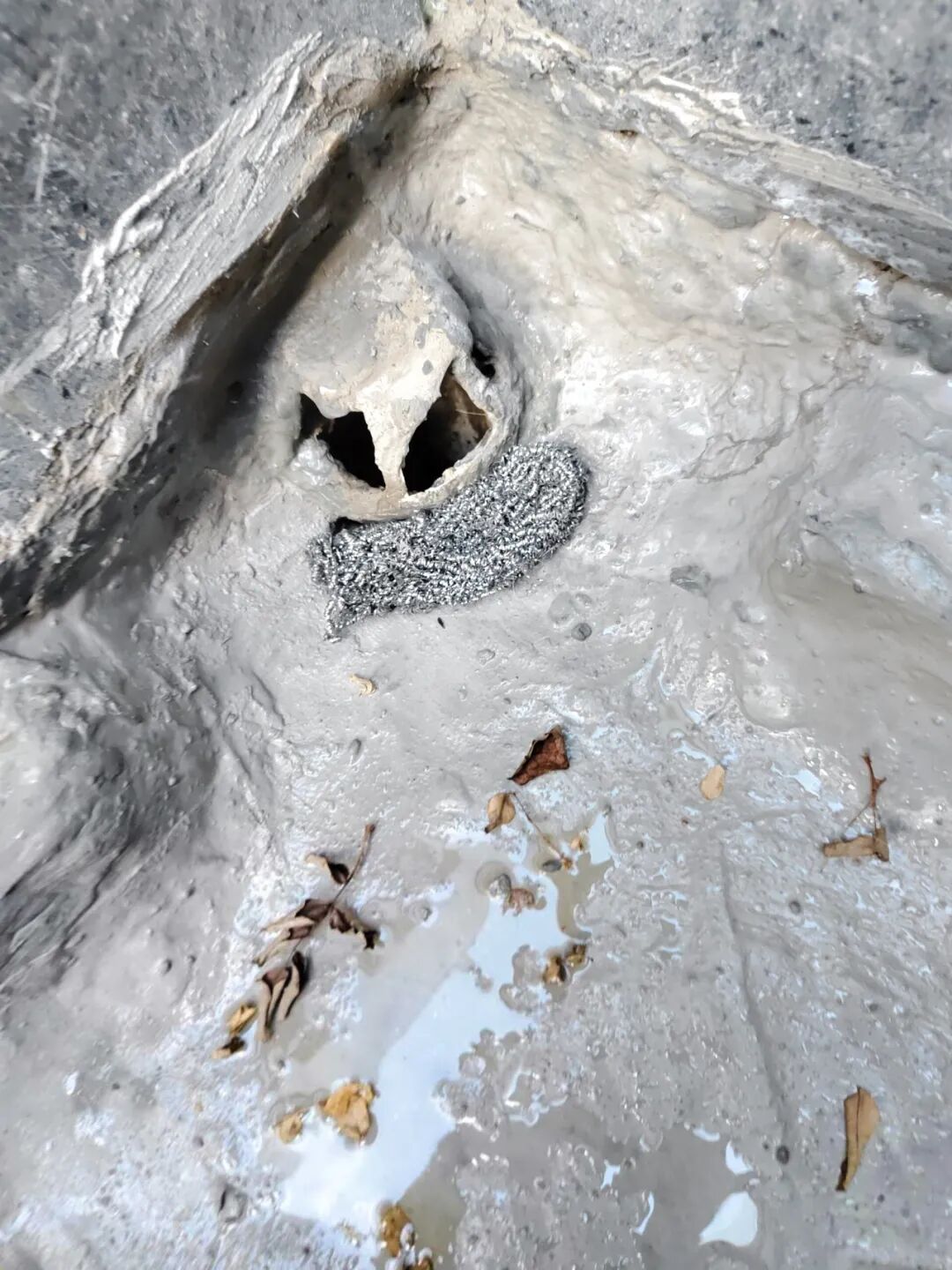

这是这次施工最关键的一步——在水沟防水层下方,额外增设两路以上的排水通道

什么是二次排水?简单说,就是在地砖底下的砂浆层里,多开几个“暗出口”。正常情况下,水从瓷砖缝渗下去会积在砂浆层里排不走,久而久之变成“暗积水”,最终突破防水层渗漏到楼下。加了二次排水口后,渗入砂浆层的水有了去处,能及时排走,显著降低楼下楼梯间的渗漏风险。

为什么是“两路以上”而不是一路?冗余设计。 单个排水口一旦被泥沙、落叶堵了,备用的还能兜底。这是别墅修缮里很实用的经验——关键部位永远留一手。

需要说明的是,二次排水是主防水层的重要补充,不能完全替代面层防水,两者配合才能真正长效

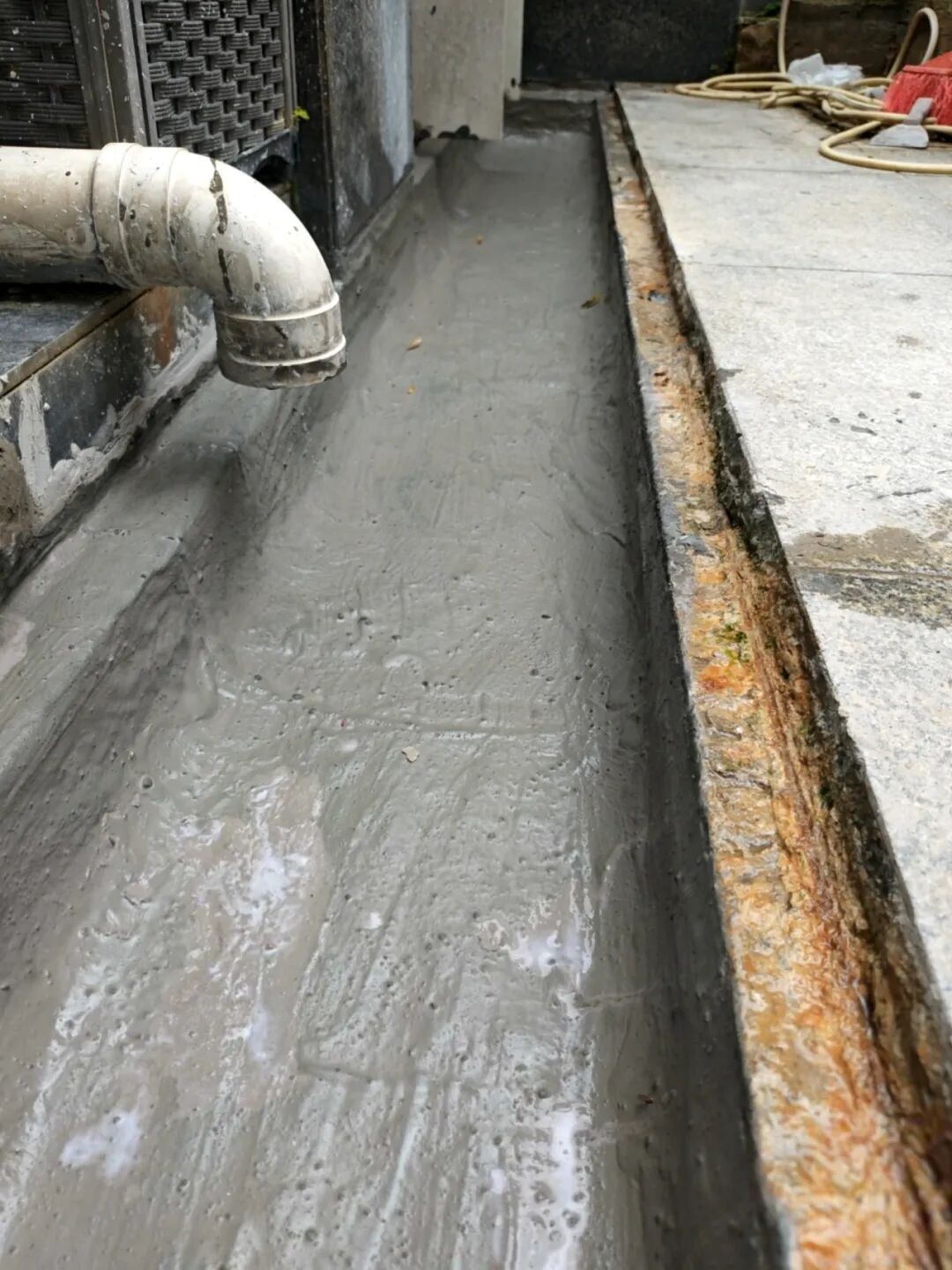

640 (4).jpg
640 (5).jpg

4楼天花

注浆修复同步推进

平台这边在做水沟开挖和二次排水,4楼的受损天花也不能晾着。

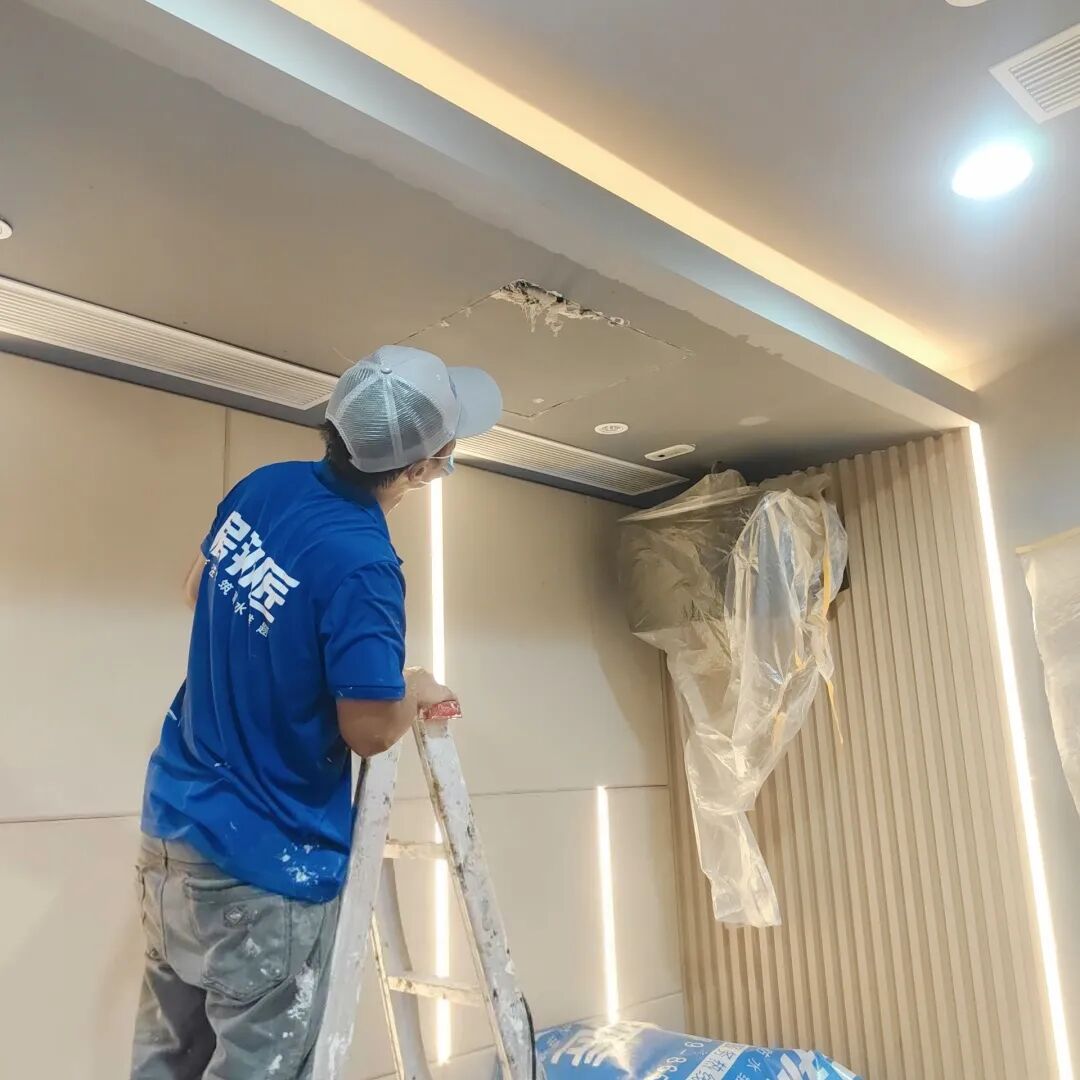

我们用泡沫灌浆机把注浆料注入天花内部的裂缝和空隙里,浆液在压力下渗透进毛细裂缝,遇水反应后膨胀、固化,形成有弹性的固结体,把窜水通道牢牢堵住。配合大电钻打孔定位,工具包里各类辅材一应俱全。

这种“上堵下疏”的组合——楼下水沟隔水+二次排水疏导,楼下注浆补强——两面夹击,才能把问题连根拔起。

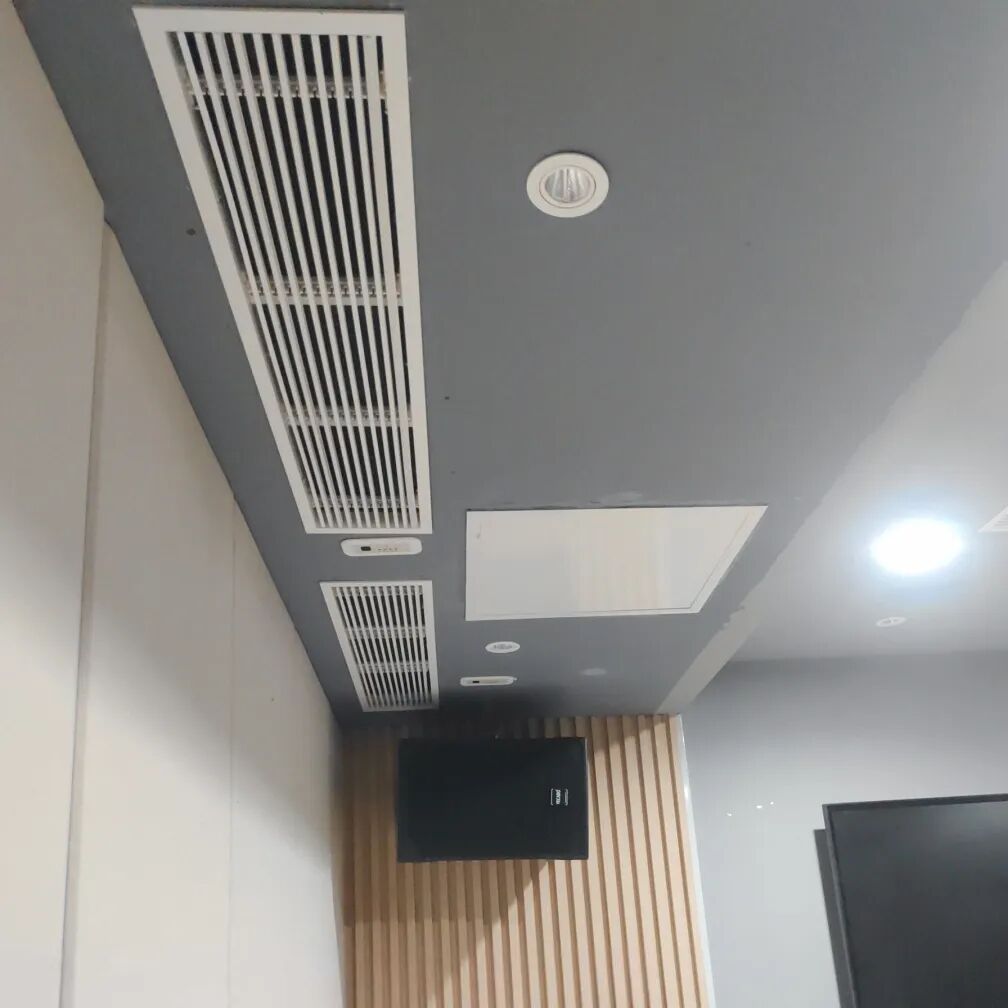

640 (7).jpg
640 (8).jpg

5天工期

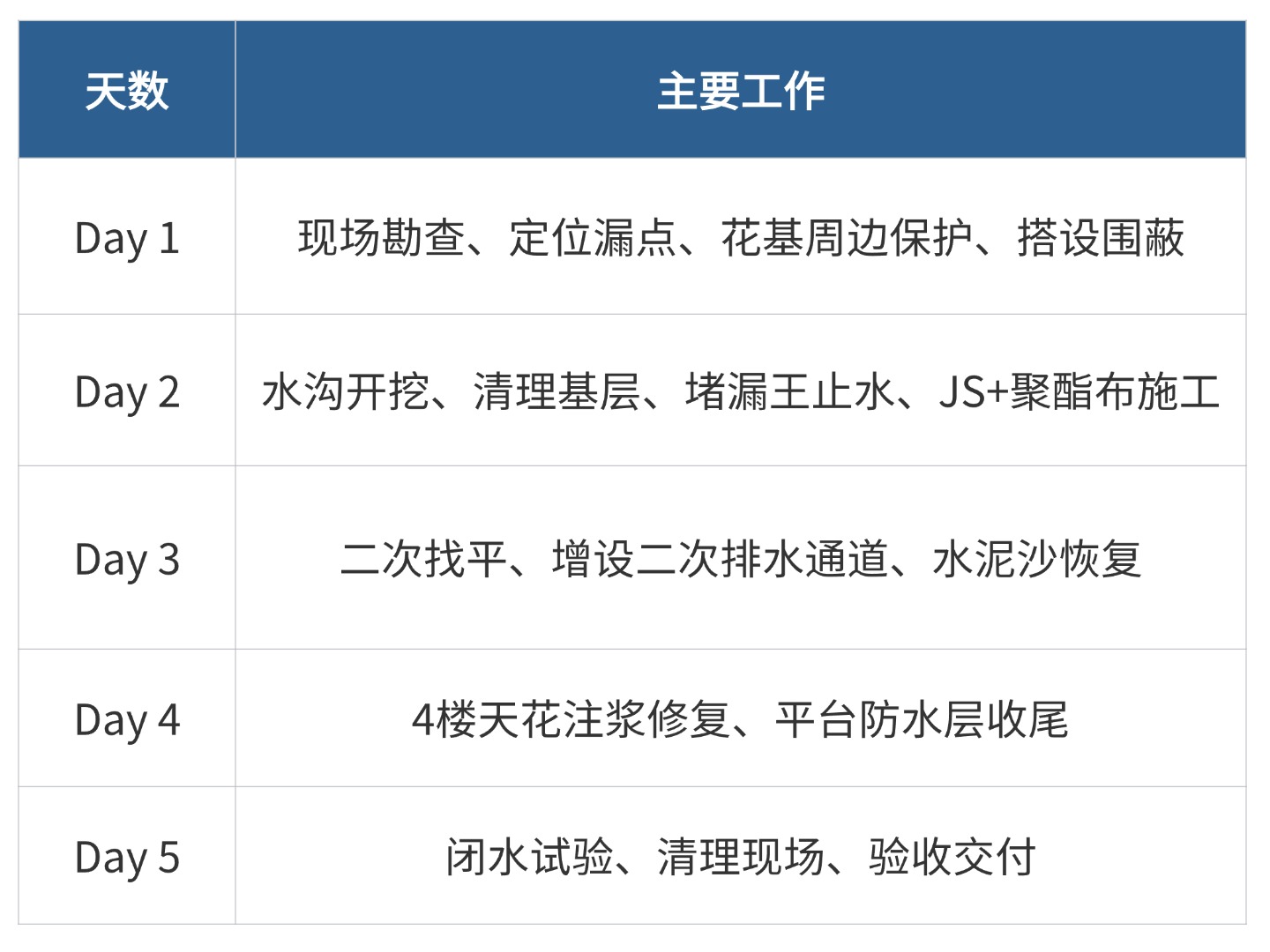

这样安排

注:以上为本项目的工期安排,不同户型、不同渗漏程度会有差异,实际以现场勘测方案为准。

整个工期5天,业主正常生活不受影响,花基里的花草一棵没动。

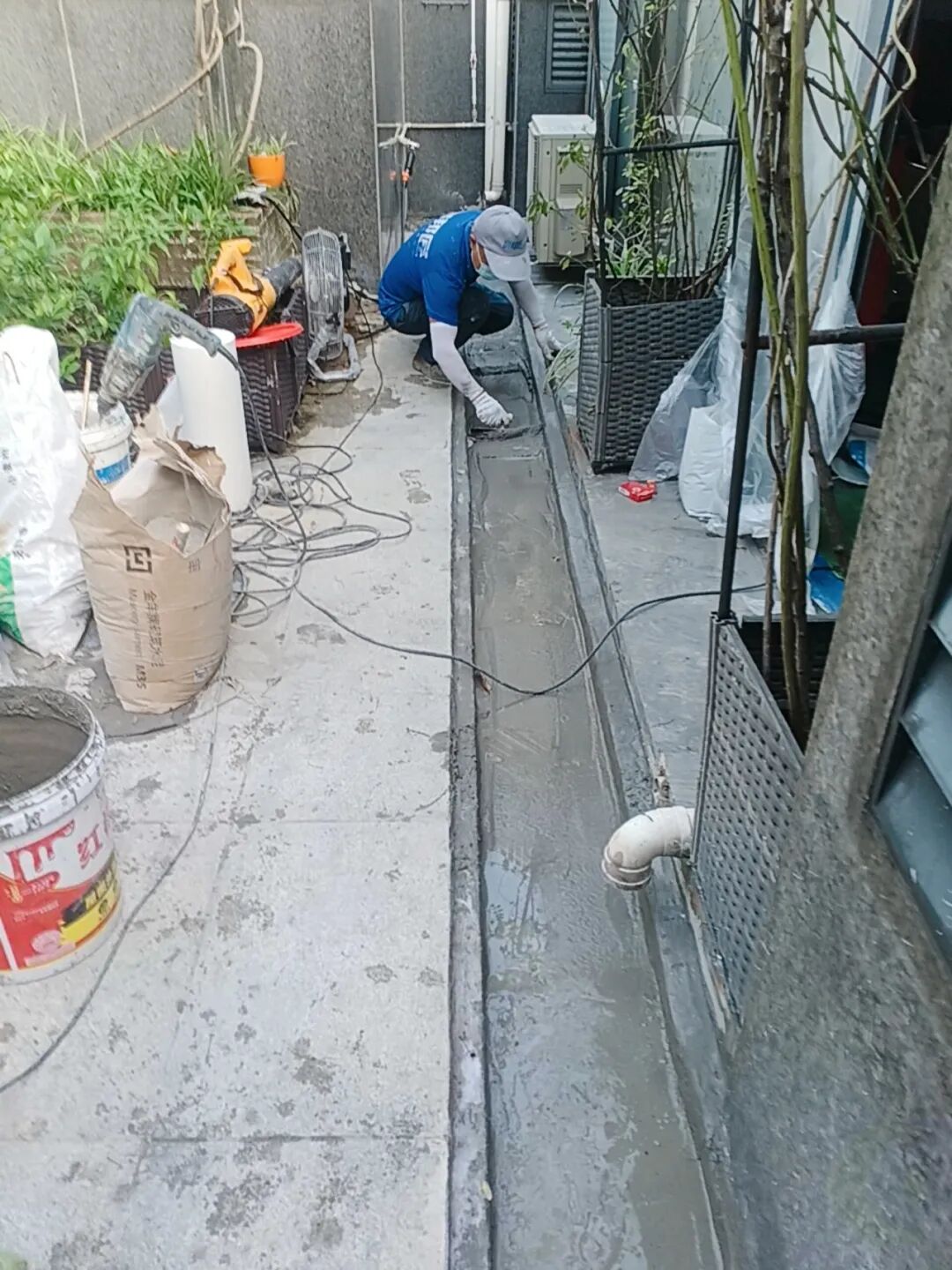

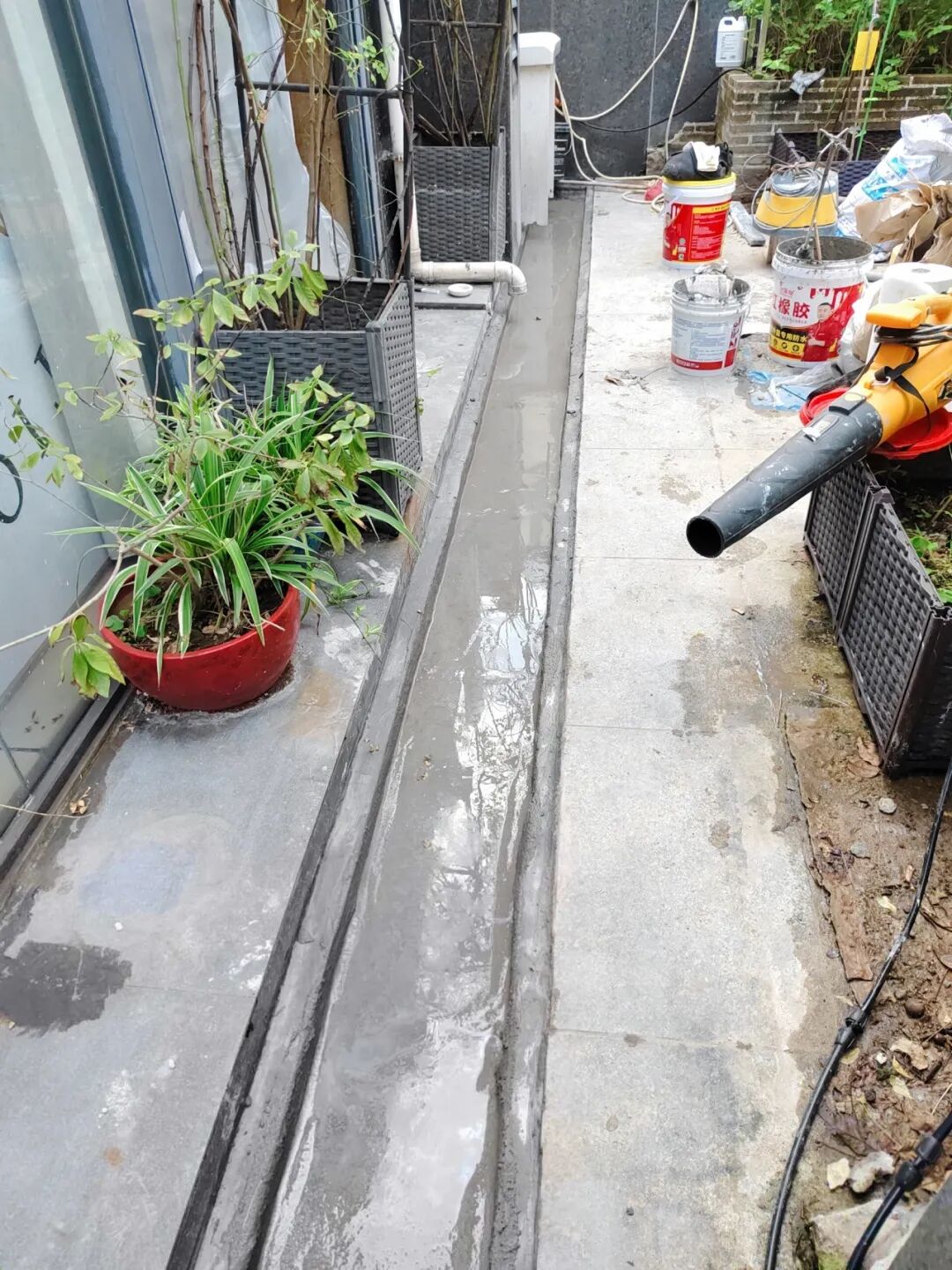

640 (9).jpg
640 (10).jpg

写在最后

FANG BANG JIANG

这个案例最想告诉业主一件事——

防水不是越大动干戈越好。精准定位漏点 + 对症工艺,才是真省钱省心。 那些一上来就说“全部掀掉重做的方案,未必最优,往往只是最省事。

真正专业的防水公司,应该先帮你看清问题在哪,再告诉你哪一步可以省、哪一步不能省。你家也有类似的渗漏困扰?留言说说具体情况,我们帮你判断病根在哪。

END
