阳台8天根治实录:不是所有漏水都要大修
发布时间:2026-06-10 点击数:3

一个判决先讲在前面——

广州曾有一起司法鉴定判例:602室业主自改阳台,导致雨水通过窗户与窗台缝隙渗入楼体,最终渗漏到502室客厅和卧室顶板。司法鉴定中心做完淋水试验,法院直接判602室业主对阳台窗户进行维修,并赔偿502室装修损失。

郑州也有类似判例:开发商精装交付时阳台未做防水,两年后楼下天花板大面积渗水,法院同样判开发商承担修复及赔偿责任。

阳台漏水从来不只是"自己家的事"——拖得越久,楼下邻居的反噬越狠,最后买单的还是楼上业主。

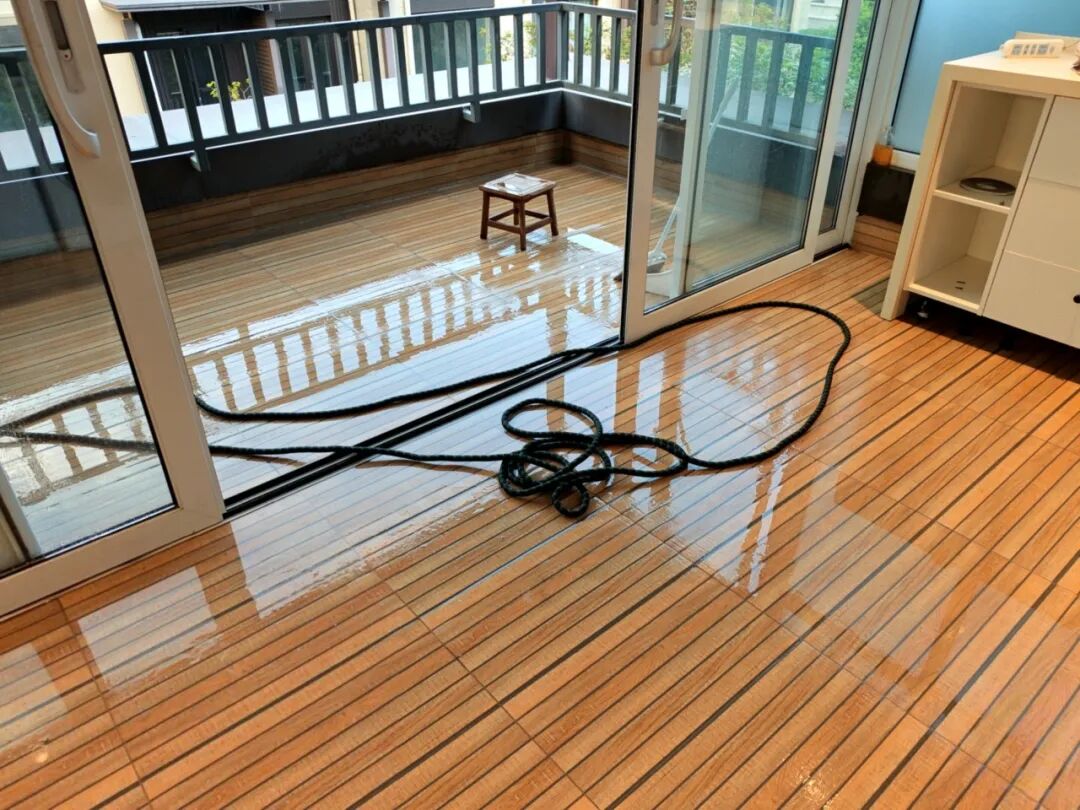

640 (18).jpg

一、

先做三步自检,再决定要不要动工

很多人一看到阳台渗水就着急找人修,钱花了却越修越漏。动手前建议先做这三步,能帮你省下 80% 的冤枉钱:

第一步:看时机和范围,判断漏水级别

轻度(打胶即可):仅台风/暴雨天才出现,平时干燥,渗漏点单一

中度(专项修补):雨后 1-2 天仍潮湿,墙根黑斑、踢脚线发黑

重度(必须系统治理):不下雨也漏 / 雨后渗水数天、墙皮大面积脱落、楼下投诉滴水

只要中任意1条重度信号,就不用再考虑打胶了——这是被反复验证过的安全线。

第二步:分区淋水,定位渗漏源

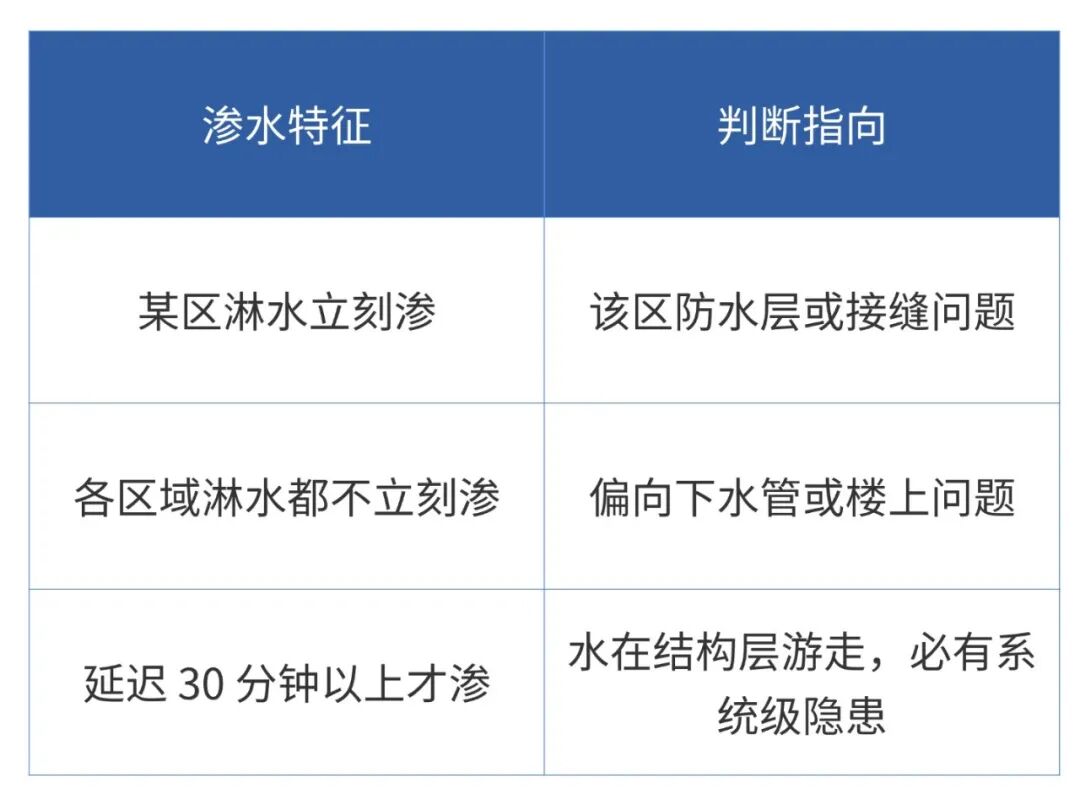

出水点 ≠ 渗漏源。正确做法是把阳台用塑料布分成 A(窗框区)、B(墙面区)、C(地面区)三块,逐区缓慢淋水 10-15 分钟,观察室内渗水响应:

第三步:墙根触诊,判断积水深度

蹲下来,用手摸阳台与室内交界处的踢脚线背面:

  • 手感冰凉但干燥 → 温差结露,通风即可

  • 明显潮湿 + 按压有印 → 砂浆层已积水,必须做二次排水

  • 踢脚线发黑松脱 → 积水已腐蚀基层,必须系统治理

640 (1).jpg

二、

天河这户的实际情况

自检做完,业主给到我们的初诊信息是:反复三次打胶修了六千多还漏、楼下头顶持续滴水、阳台与室内交界的踢脚线按压有印但表层干燥。三个重度信号全中。

上门勘测后确诊是复合型渗漏,四个病灶叠在一起:

  • 地漏周边密封失效——密封胶粉化开裂

  • 地面防水层老化——闭水检验压降明显

  • 窗框与墙体接缝有毛细裂缝——雨水顺缝钻

  • 地砖下砂浆层长期积水——高出室内地板面

四个病灶叠在一起就是典型“面层渗 + 暗层积”的复合渗漏。应急补漏只能堵住明水面,治不了底下那层积水,修多少次都会复发。

640 (2).jpg

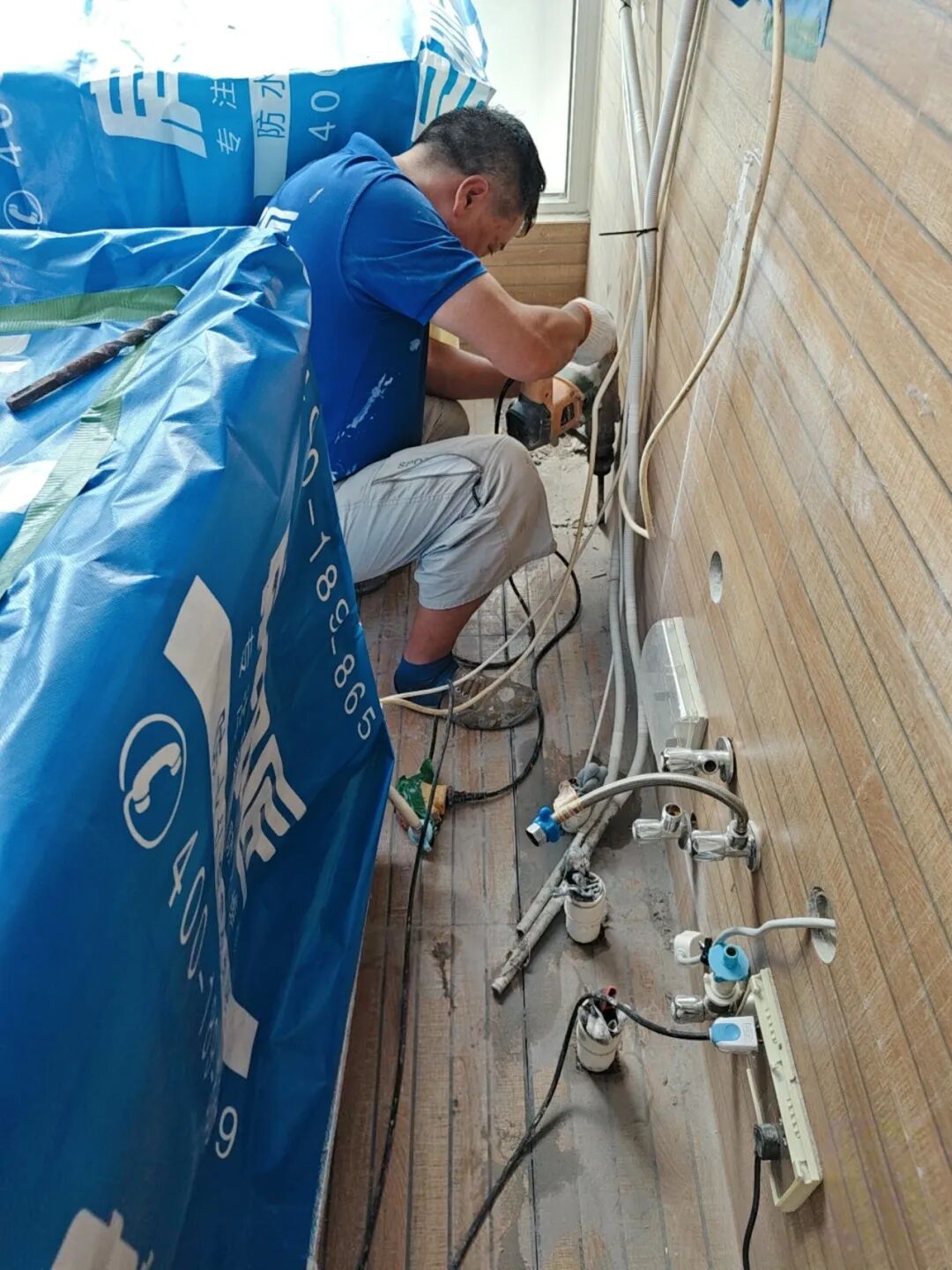

640 (3).jpg

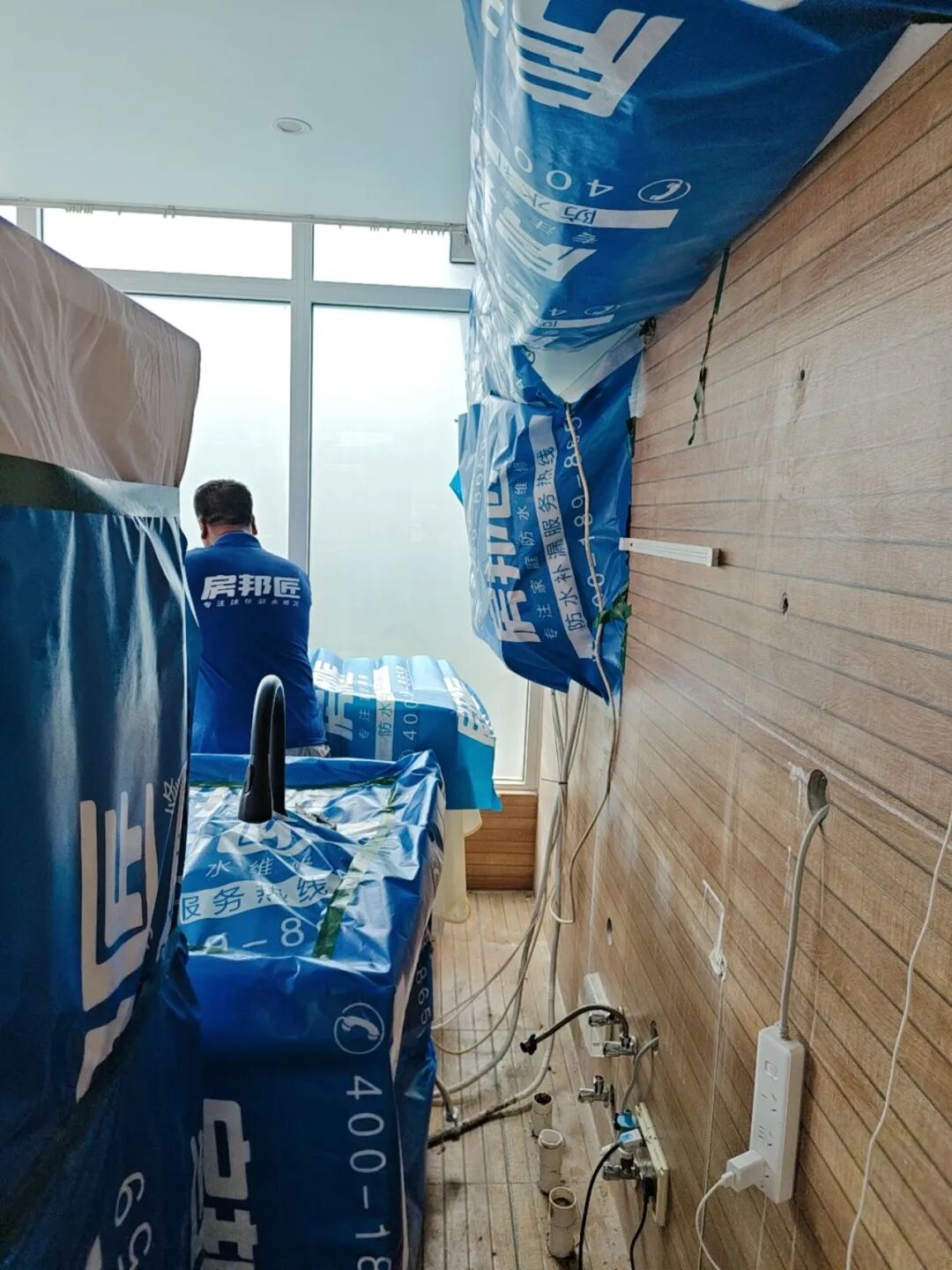

施工前保护措施

三、

复合渗漏怎么治:四道工序闭环

针对这种程度,我们给的方案是“开隔水槽 + 地漏二排 + 切缝填缝 + 墙体修复”,工期 8 天。每一道背后的逻辑都得讲清,因为业主拿到这套方案后,市面上九成的"速修队"根本做不全。

Day 1|勘测定位 + 方案交底

Days 2-3|开隔水槽 + 地漏增设二次排水

隔水槽沿阳台外沿开设,宽深≥10mm,严格控制内高外低的坡度,从源头截断雨水沿墙根倒灌的路径。

二次排水针对的是"面层下积水"这个隐性难题——即使面层防水完好,渗入地砖下的水也会在砂浆层长期滞留,最终越过防水层渗进室内。在防水层上方、面层下方增设独立排水通道,让渗下去的水顺着找坡汇集到二排口,直接排入主立管,从结构上消除积水隐患。

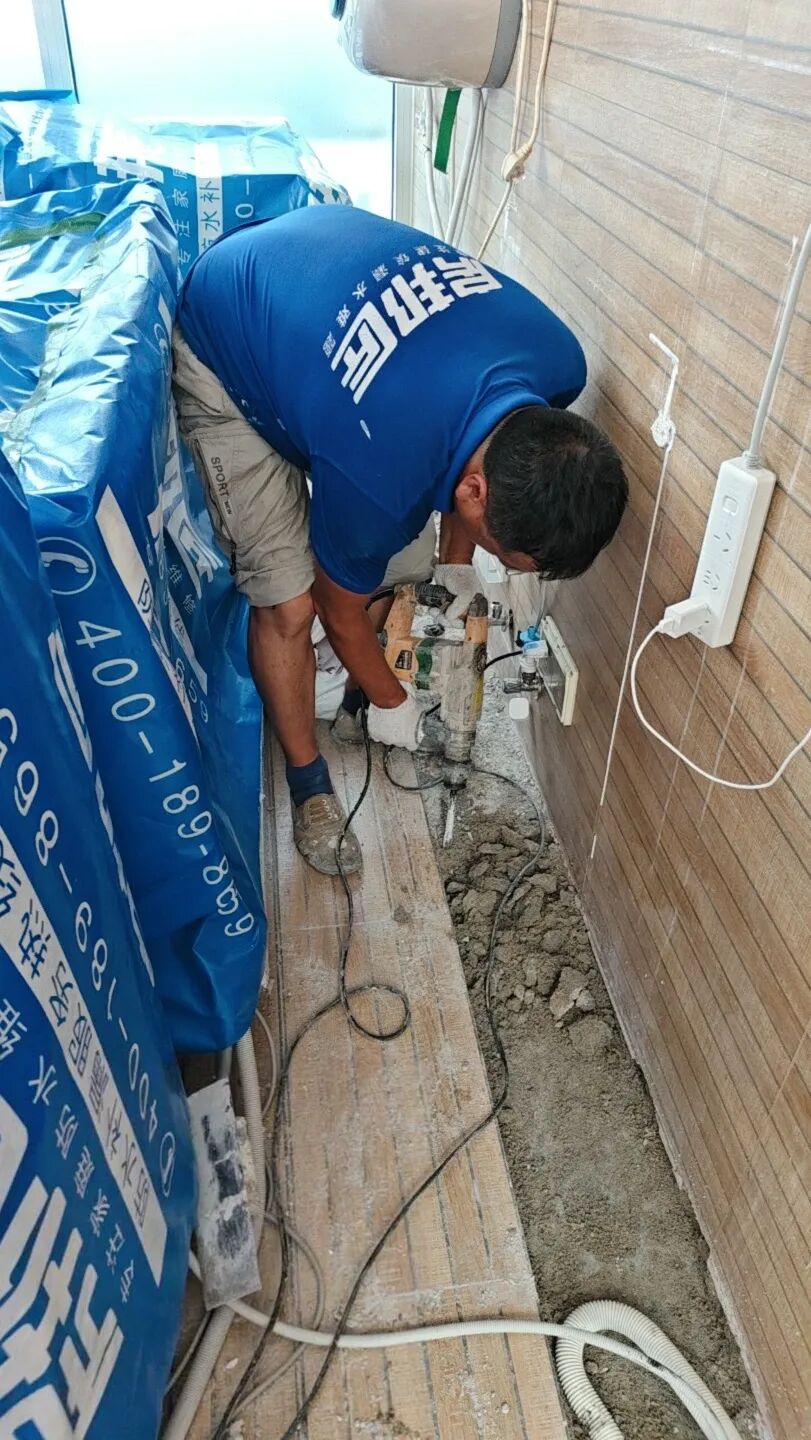

640 (4).jpg

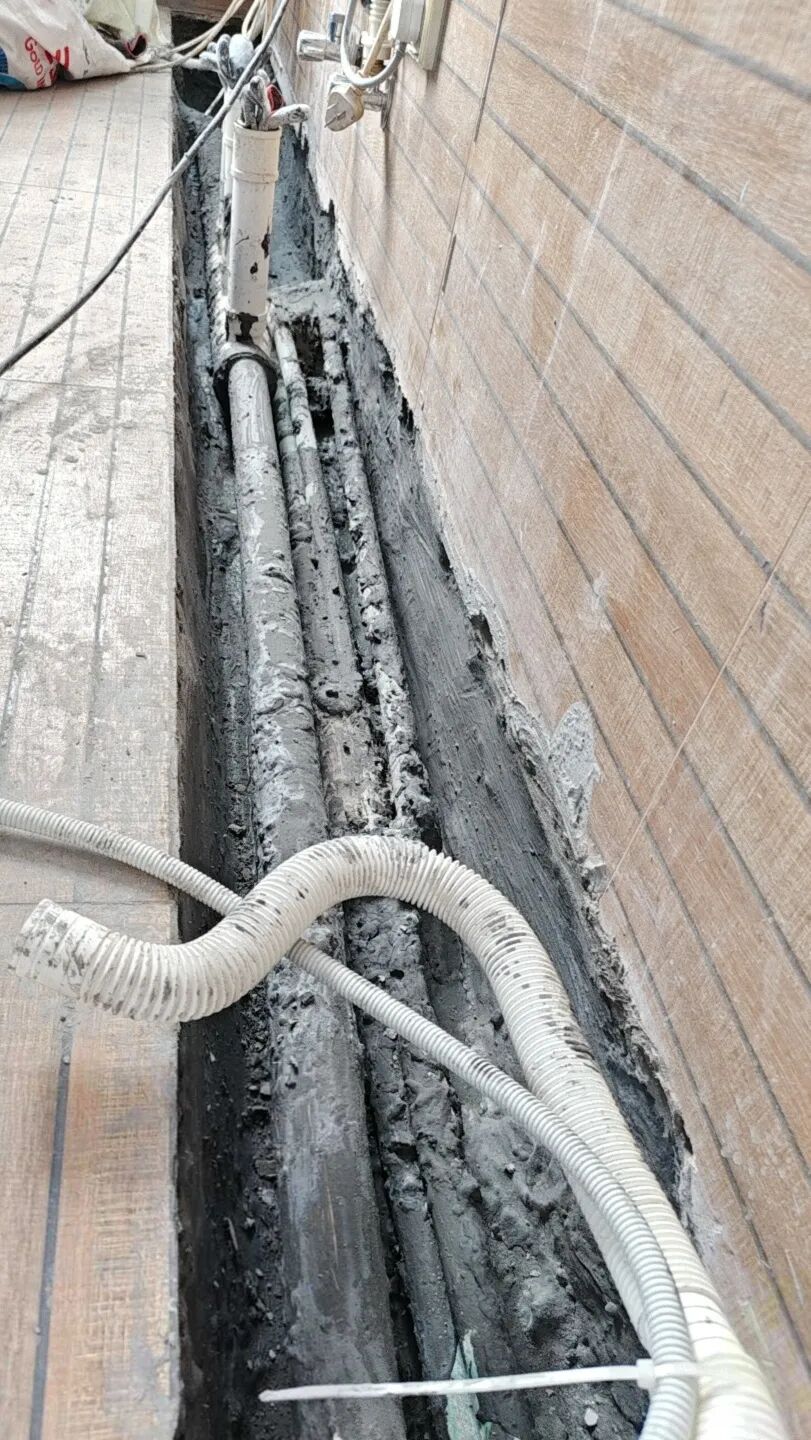

640 (5).jpg

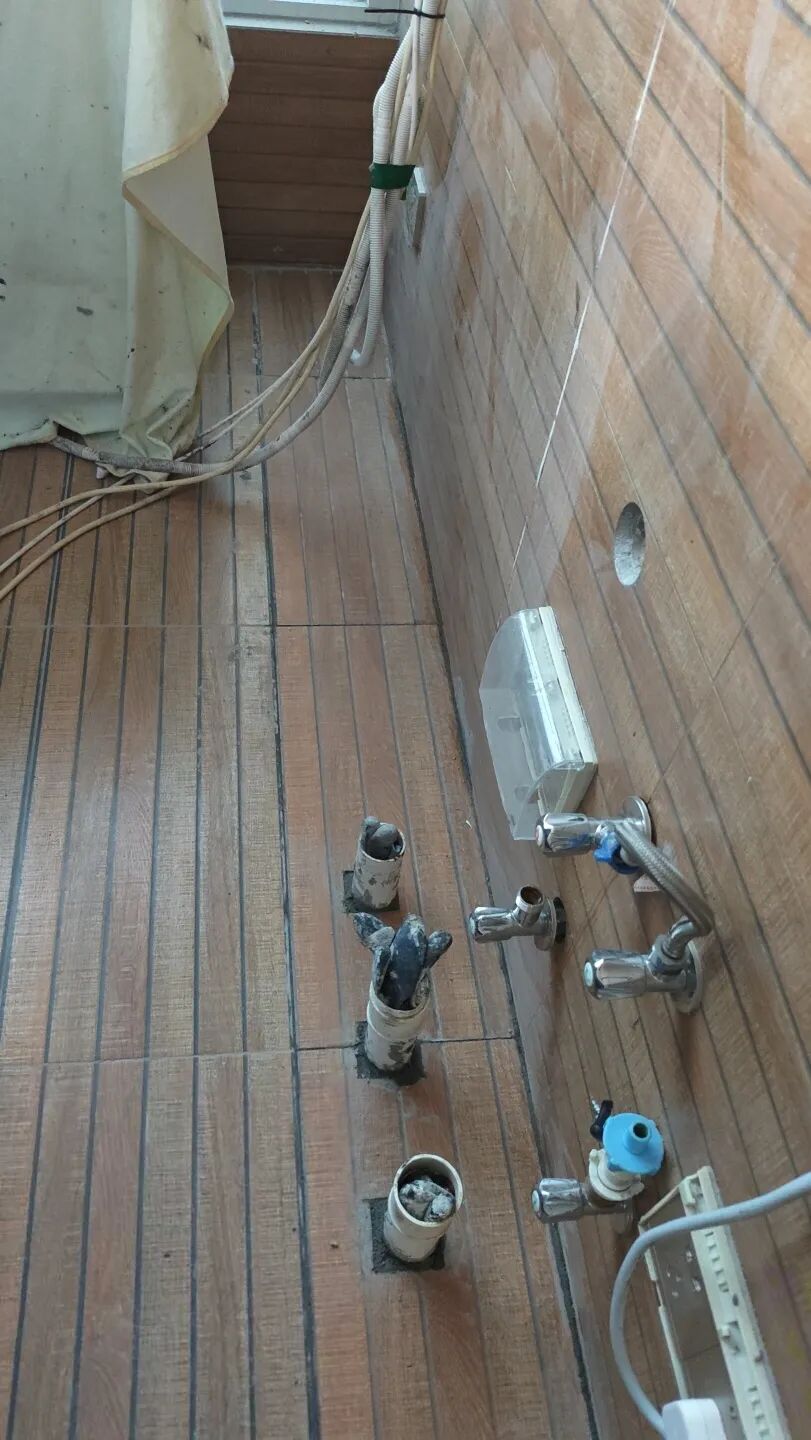

640 (6).jpg

Days 4-5|外露阳台切缝 + 填缝

外露阳台的地面和墙根常有肉眼看不见的微裂缝,是雨水毛细渗透的主通道。切缝深度直达结构层,清理后填入柔性防水填缝剂。

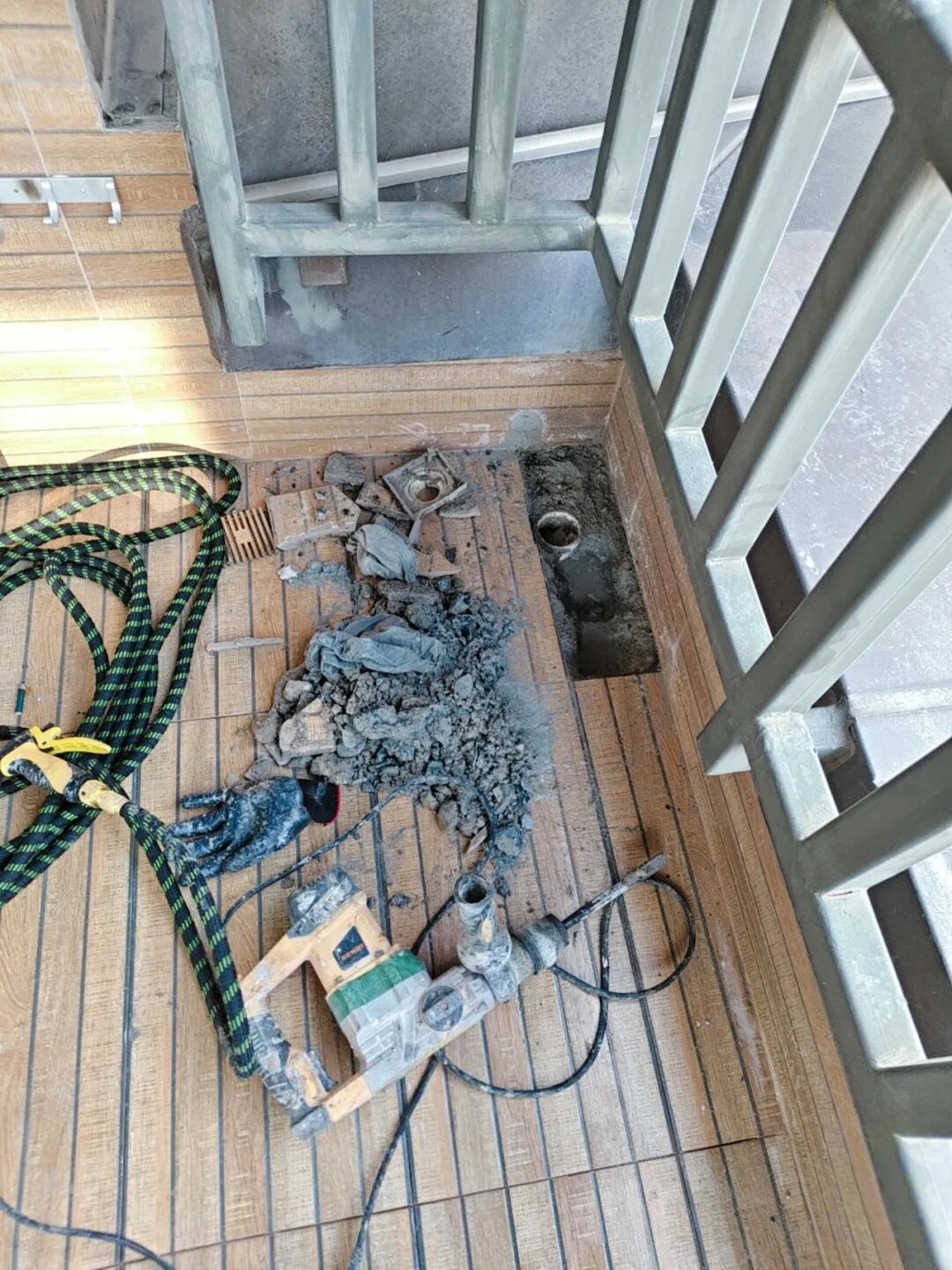

640 (7).jpg

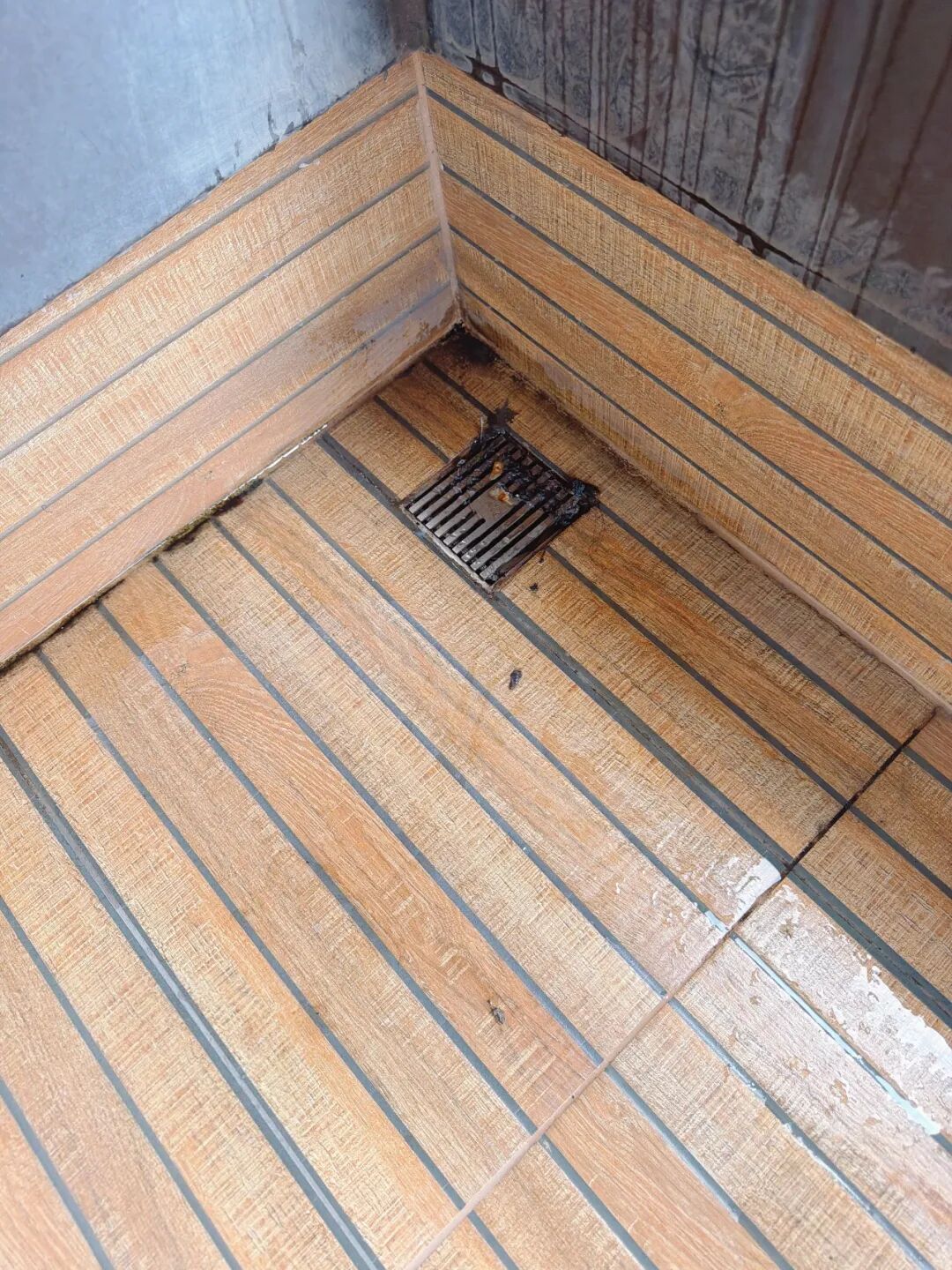

640 (8).jpg

Days 6-7|墙体修复

铲除起泡、发霉、碱化墙皮至坚实基层

阴阳角做圆弧过渡,避免应力集中拉裂防水层

新旧抹灰交界处挂网,防止后期再次开裂

窗框与墙体接缝重新打耐候硅酮密封胶,把最后一个毛细通道堵死。

Day 8|闭水试验 + 交付

按规范做 24-48 小时闭水试验,水深≥20mm,确认无渗漏、无压降后交付,现场视频存档。

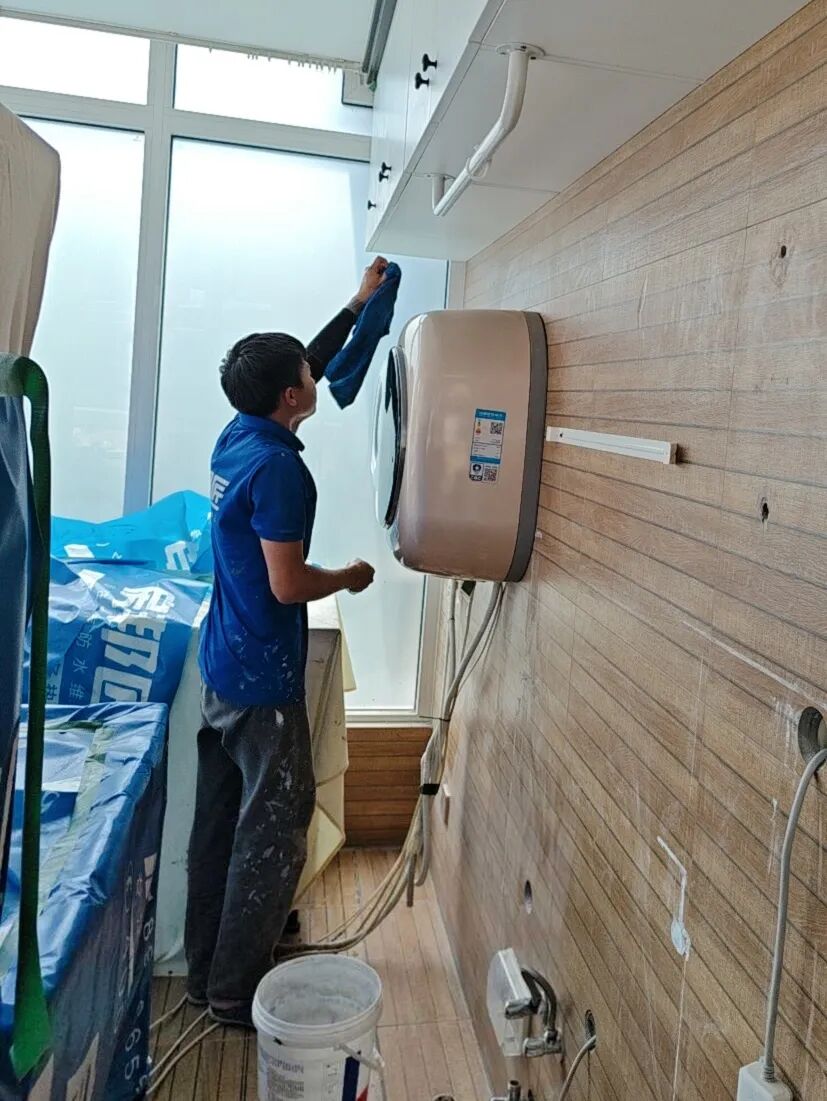

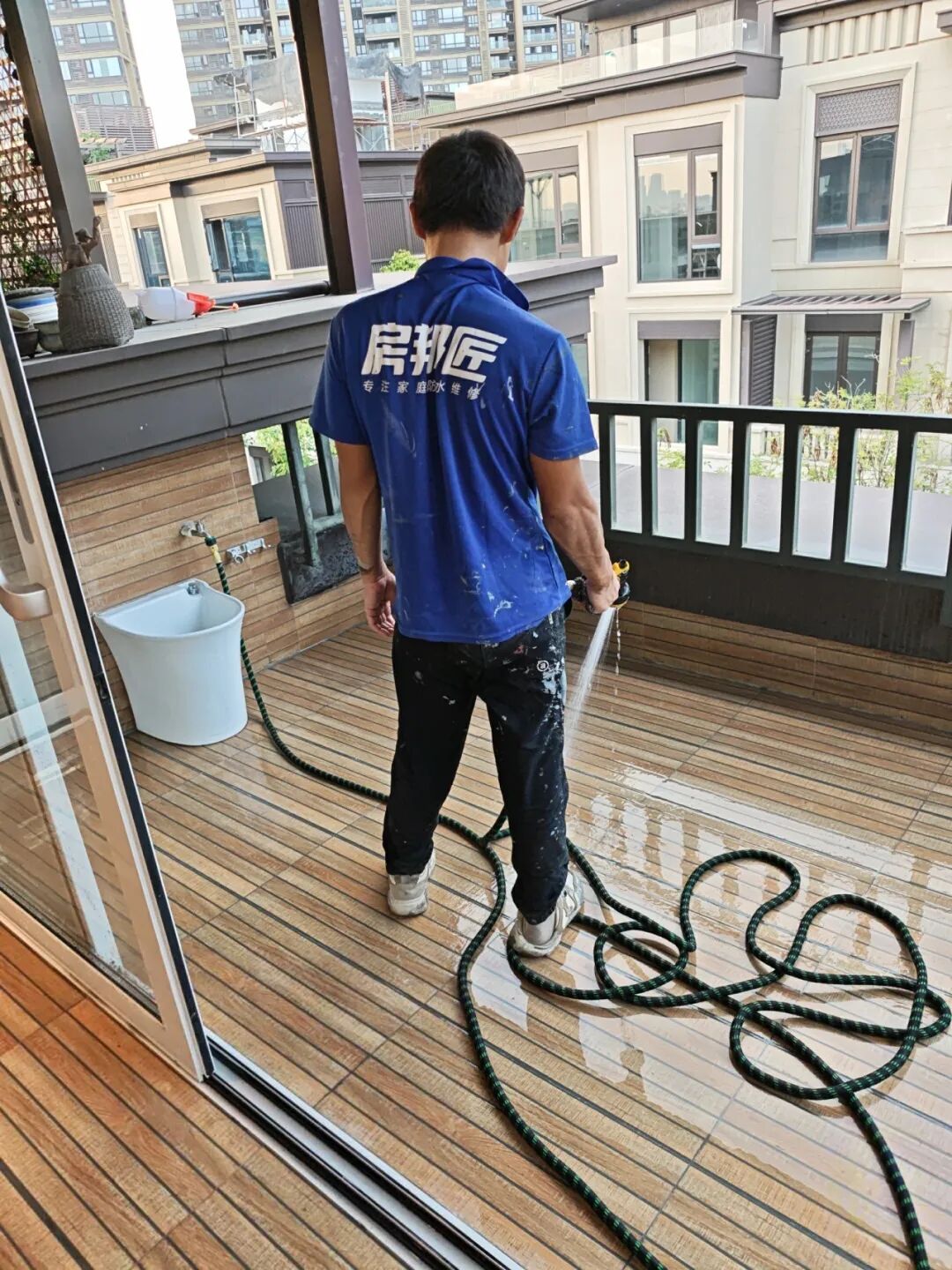

640 (9).jpg
640 (10).jpg

四、

为什么工期是 8 天,不是 3 天

这是被问得最多的问题。简单说:涂料每遍必须间隔 24 小时以上才能实干,赶工 = 埋隐患。

我们用的是"一底两面"工艺:底涂渗透加固 → 第一遍厚涂 → 实干 24h → 第二遍厚涂 → 实干 24h → 闭水 24-48h + 干燥 12h。光涂料层就要耗掉 4 天,加上切缝开槽、填缝固化、墙体修复,7-8 天是小项目的合理周期。

天河这套最后卡在第 8 天下午交付,业主当天签字验收。

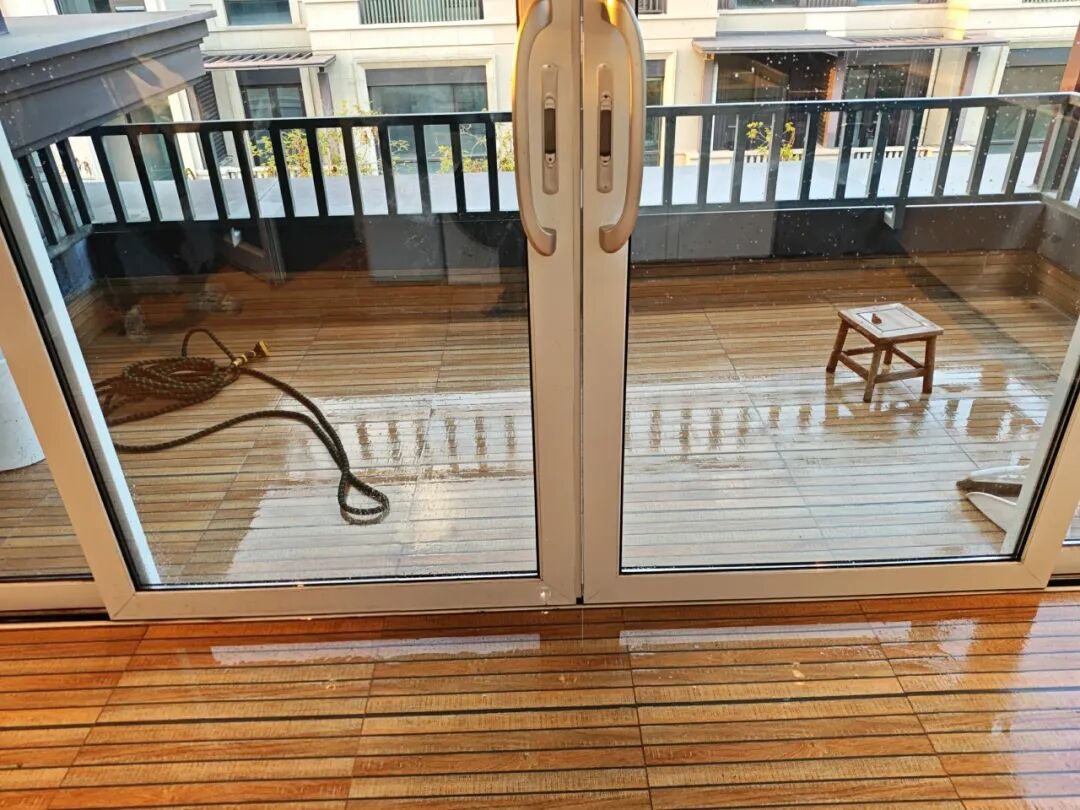

640 (11).jpg

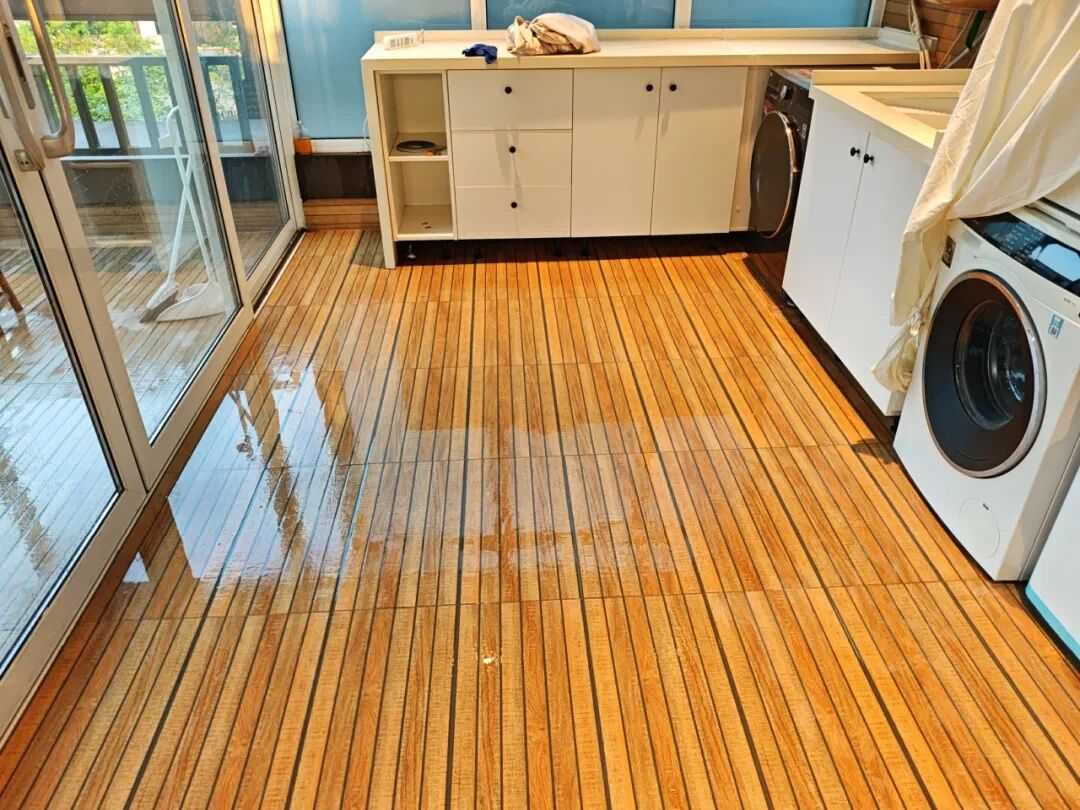

640 (12).jpg

施工后清场和交付

五、

业主最容易在验收环节被糊弄的三件事

不论你最后选哪家公司,这块的主动权必须握在自己手里:

闭水试验硬指标:

  • 蓄水深度 ≥20mm

  • 持续时间 48 小时(国标最低 24h,但我们坚持做 48h,因为大量渗漏 24h 内看不出来)

  • 48 小时水位下降 ≤4mm 为合格,>5mm 直接判定防水失败

具体操作时记住这 4 个动作:

  1. 门口做挡水坎(水泥砂浆 20-30cm 高)

  2. 标注初始水位线(用记号笔在墙面画刻度,这是唯一客观证据)

  3. 提前 24 小时通知楼下邻居,约定 48 小时后共同检查

  4. 亲自去楼下看天花板,重点盯管道周边、墙角有无水珠或湿痕——这一步千万别省,也别委托师傅代看

如果施工方不让做 48 小时闭水、不让去楼下验收、或者不让你标注水位线,立刻终止合作。这是业内公认的三条红线,触及任何一条都等于准备糊弄你。

写在最后

FANG BANG JIANG

如果你家也是老房子阳台返潮、墙皮脱落、楼下投诉,或者自检后怀疑是复合型渗漏——别急着动工,先把漏点定位清楚再谈方案。

服务范围:广州及周边城市区域

预约方式:评论区留言“城市地区+漏水问题”,或搜索下面客服微信号添加,可安排师傅免费上门勘测,出具治理方案。

END
